어니스트펀드의 ‘ 어니스트 리포트’는 매월 고객님들에게 어니스트펀드가 투자를 진행한 부동산 상품의 건축/분양 현황을 안내해드리는 새로운 콘텐츠입니다. 고객님들의 투자금이 어떻게 쓰이고 있는지, 원금 회수의 안정성은 지켜지고 있는지 어니스트펀드가 간단하면서도 필요한 부분만 골라 쉽게 안내해 드립니다.
.

1. 서울 성동구 오피스텔 신축

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
기존 건물 철거 및 폐기물 처리 완료 후 공사를 준비 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

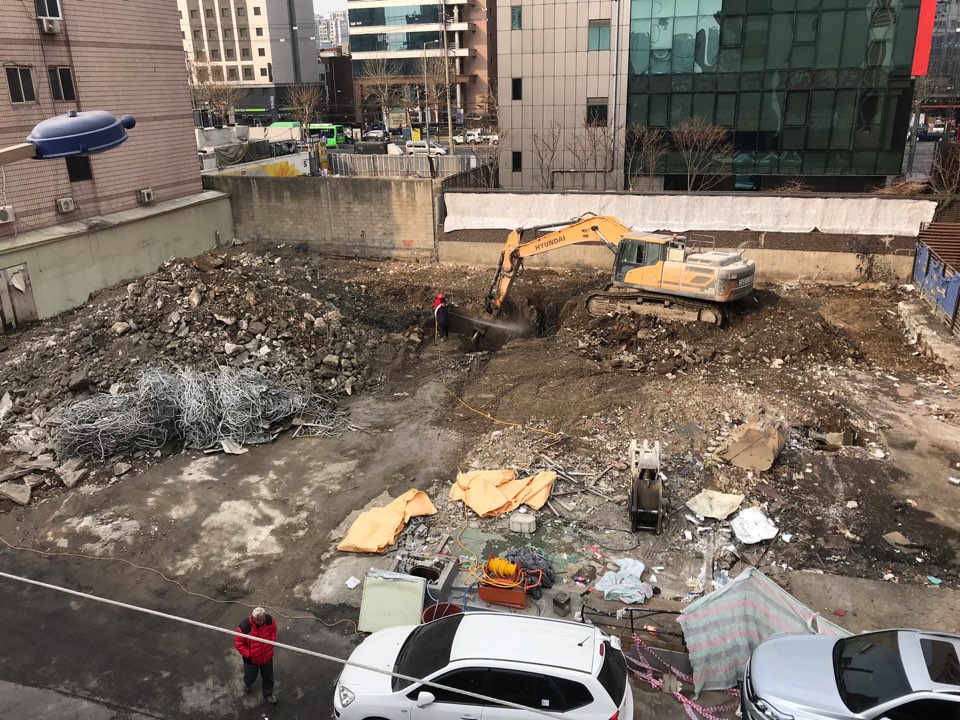

서울 성동구 오피스텔 현장

2. 김포 홈플러스 인근 오피스텔 신축

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 2.96%입니다. 가설 공사를 완료하였고, 토목 공사는 흙막이 공사를 완료하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

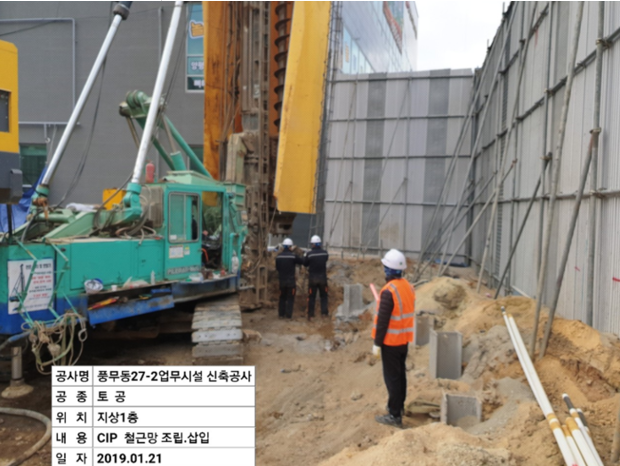

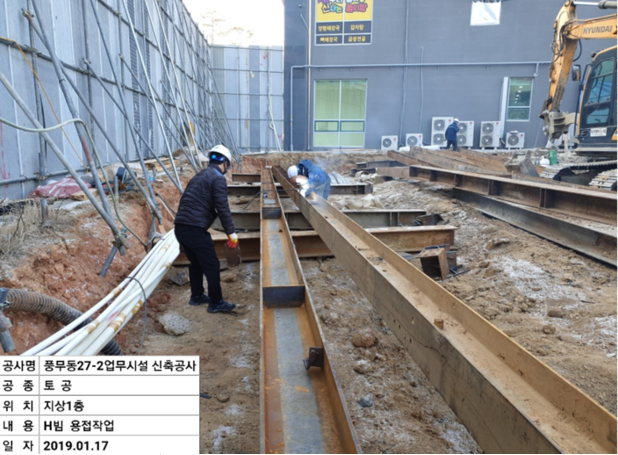

김포 홈플러스 인근 오피스텔 현장 1

김포 홈플러스 인근 오피스텔 현장 2

3. 서울 2호선 역세권 주상복합 신축

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 5.33%입니다. 토목 공사는 흙막이 공사 및 기초 파일 공사를 완료하였습니다. 건축, 전기, 설비 공사는 가설 공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

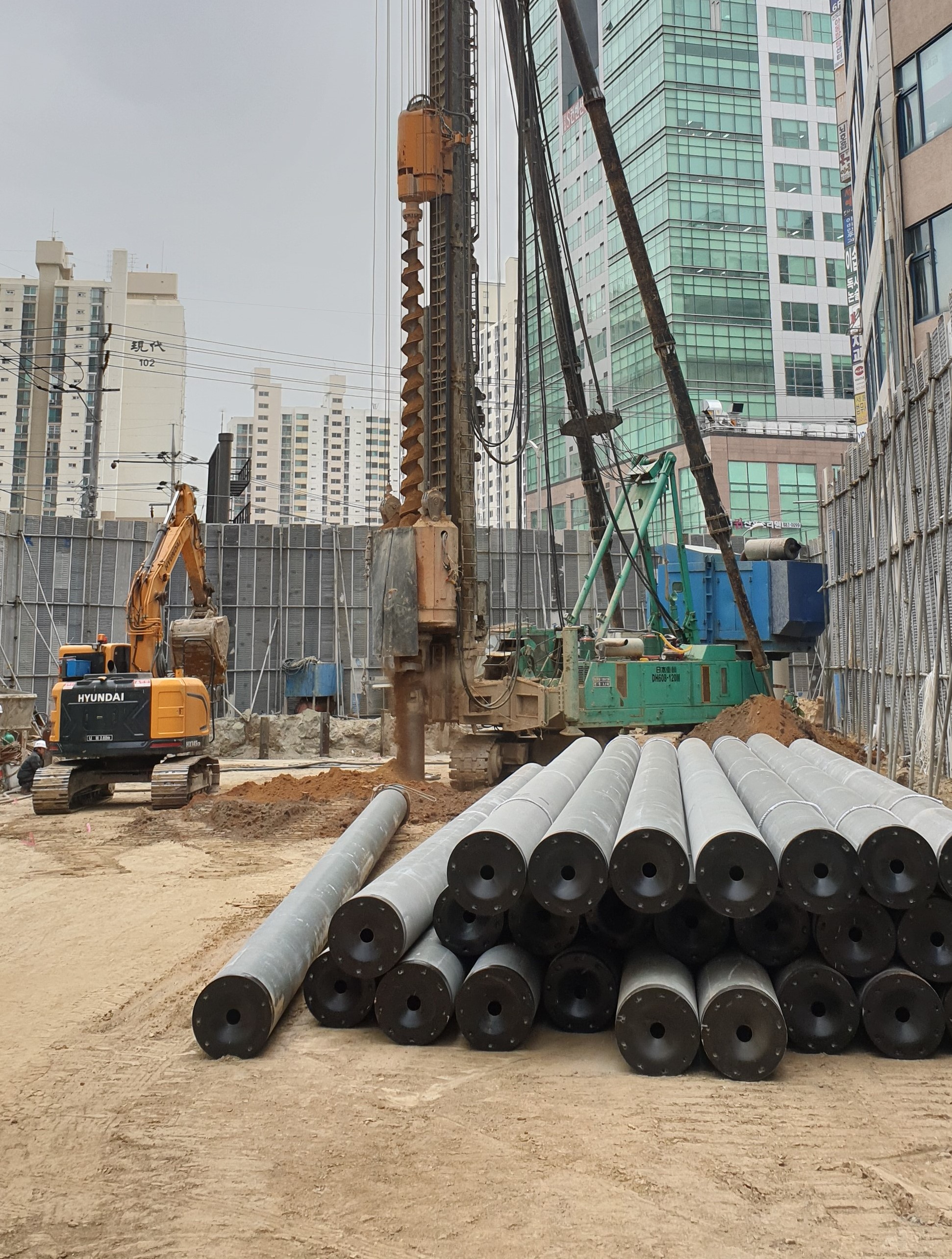

서울 2호선 역세권 주상복합 현장

4. 오룡 푸르지오 신축 사업이익 ABL

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 22.3%입니다. 아파트는 지하 1층 및 기준층의 철근콘크리트 공사를 진행 중이며, 주차장 및 부속동은 기준층 및 지붕층의 철근콘크리트 공사를 진행 중입니다. 토목 및 조경 공사는 배수 및 정지 공사를 진행 중입니다. 전기, 설비, 통신, 소방 공사는 지하 1층 및 기준층의 배관을 설치 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.

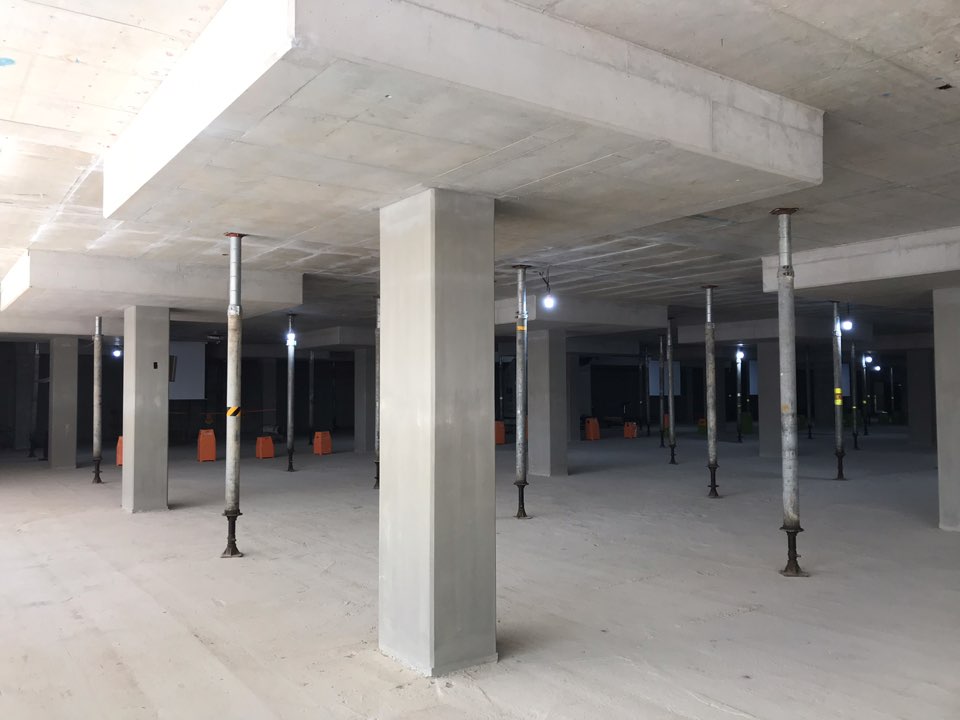

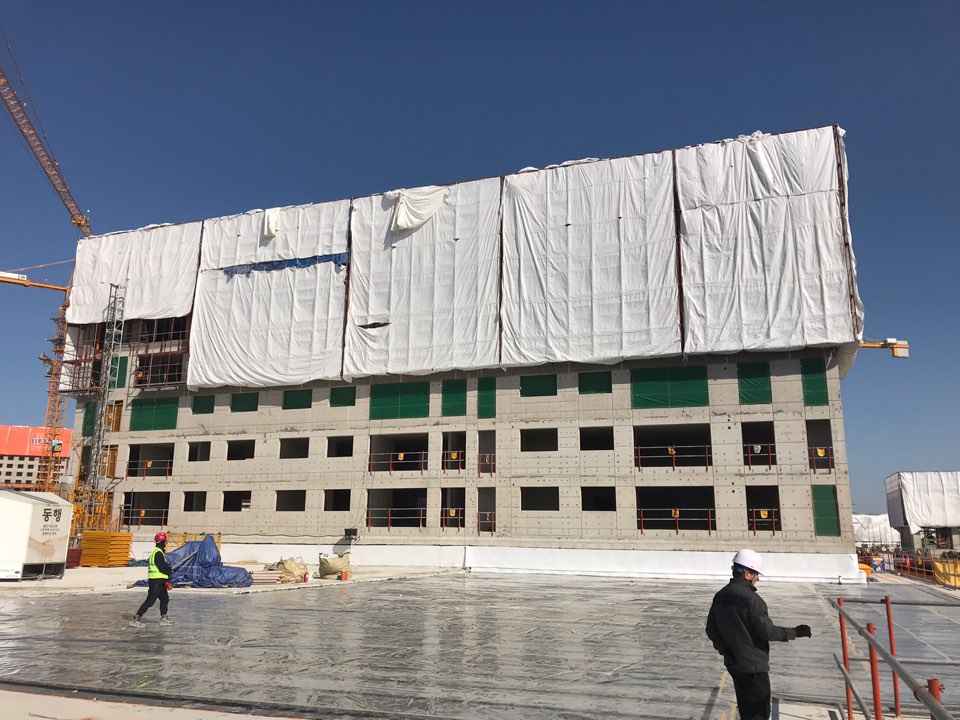

오룡 푸르지오 현장 1

오룡 푸르지오 현장 2

5. 강릉 학세권 주상복합 신축자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 43.69%입니다. 지하 1층의 시스템 동바리 및 지상층의 외부 비계 설치를 진행 중입니다. 지하 1층~지상 2층의 벽체 및 기둥, 바닥 슬래브의 철근과 거푸집을 조립 후 콘크리트 타설을 완료하였습니다. 지상 3층의 데크 플레이트 설치 및 철근 조립을 완료하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.

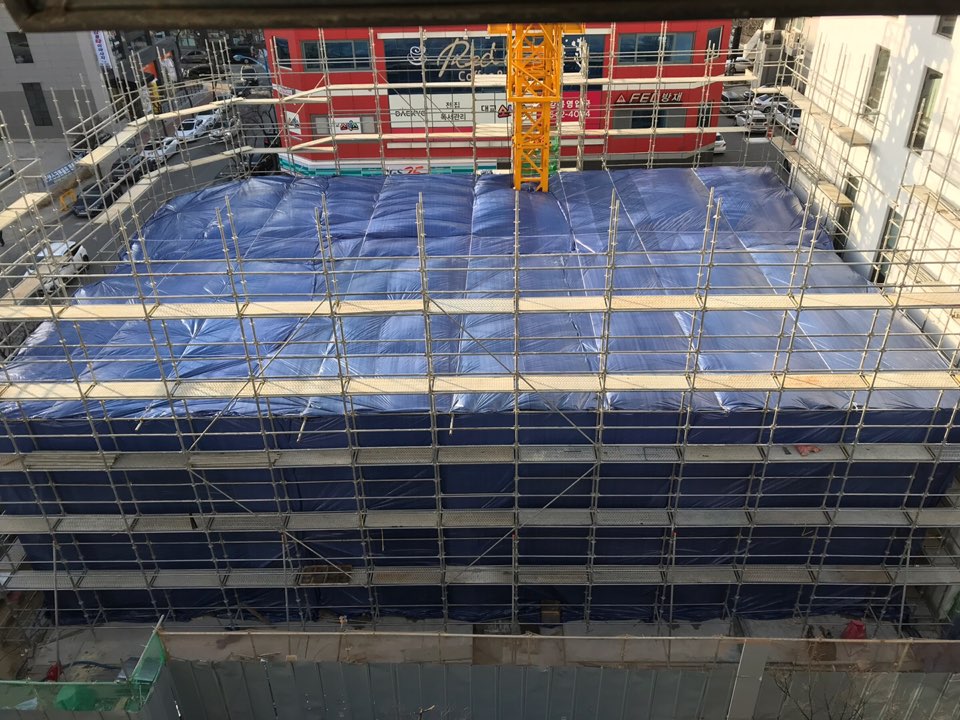

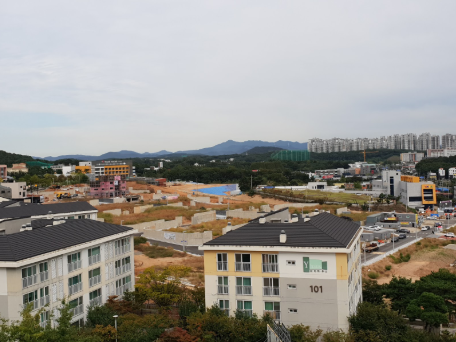

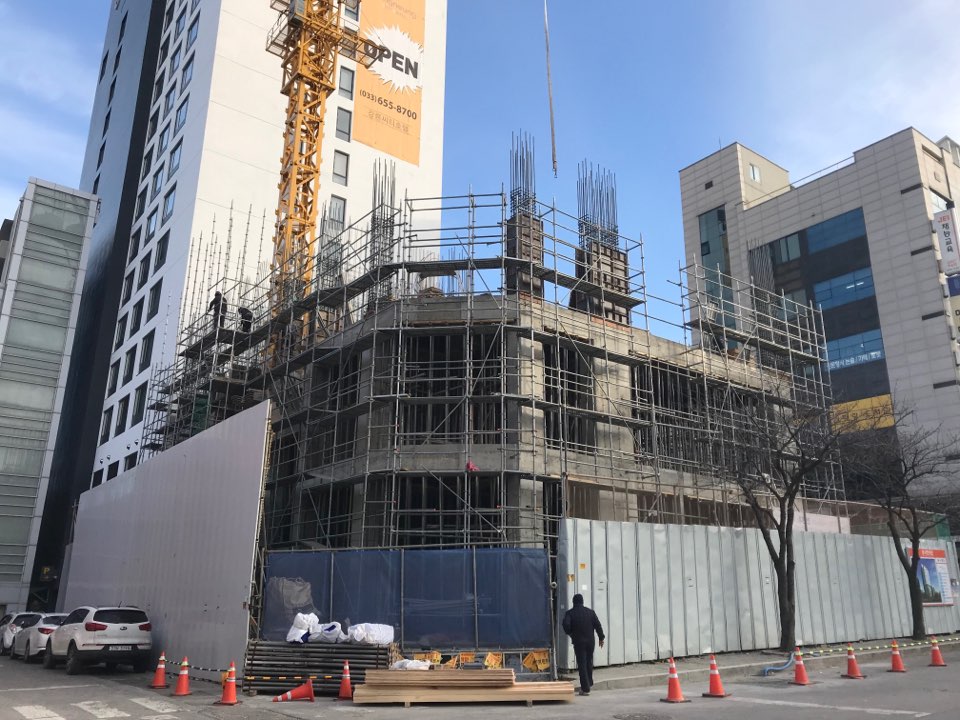

강릉 학세권 주상복합 현장 1

강릉 학세권 주상복합 현장 2

6. 제주 국제학교 공동주택 신축

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 37.08%입니다. A,B,C,D동 모두 골조 공사를 완료하였습니다. 전기 공사는 지상 2~3층의 바닥 전기 인입 작업을 진행 중이며, 통신 및 소방 공사는 각종 슬리브 매립 작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.

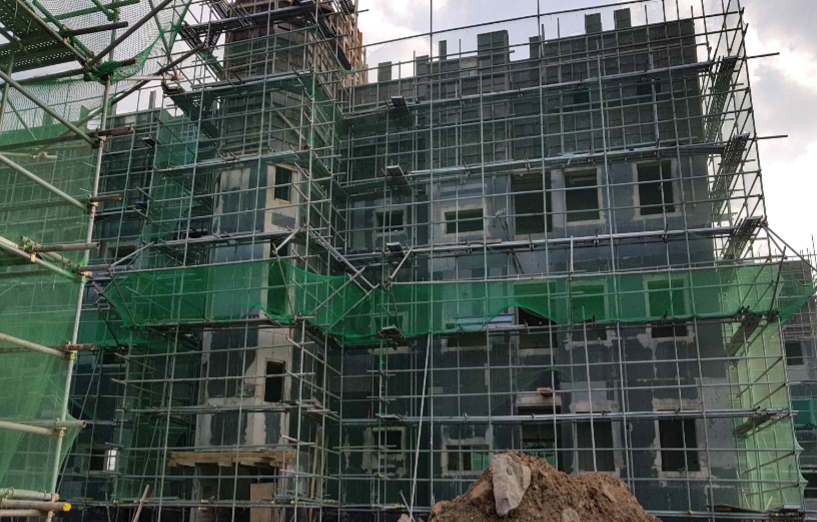

제주 국제학교 공동주택 현장

7. 울산 현대차 공단 인근 공동주택 신축자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 38.16%입니다. 토목 공사는 되메우기를 진행 중이며, 건축 공사는 지상 4층 바닥의 콘크리트 타설을 완료했습니다. 전기, 통신, 소방 공사는 지상 4층의 벽체 배관을 설치 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금 전액을 상환하기 위하여 공사를 계속 진행하고 있습니다.

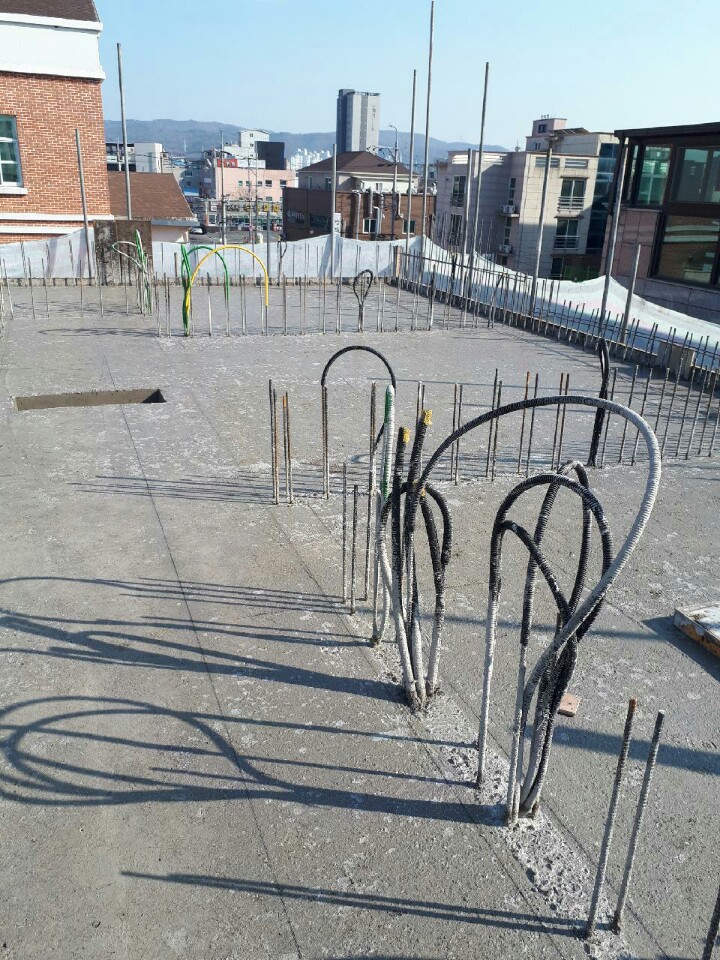

울산 현대차 공단 인근 공동주택 현장

8. 파주 타운하우스 공사대금 ABL

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 39.32%입니다. 토목 공사는 터파기 및 가시설 공사를 완료하였습니다. 건축 공사는 지하 1층~지상 3층의 골조 공사를 완료하였으며, 전기 및 설비 공사는 가설 공사와 각종 슬리브 설치를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 어니스트펀드의 대출금을 분할 상환하기 위하여 공사를 계속 진행하고 있습니다.

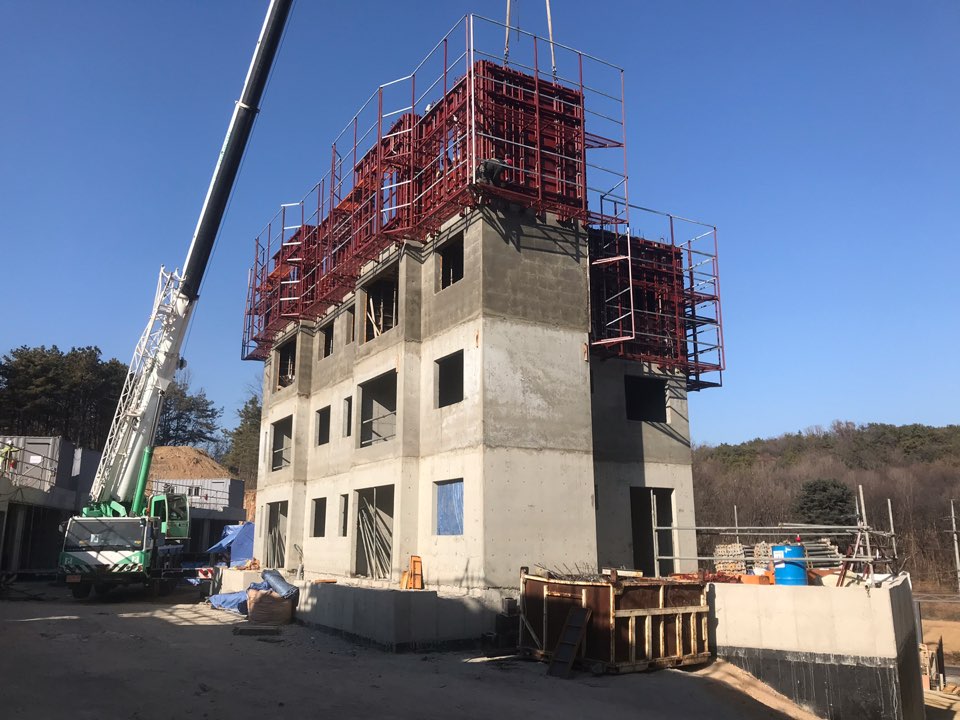

파주 타운하우스 현장

9. 김포 테라스테이 준공자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
.
[공정 진행 상황]
1월 말 공정률은 59.97%입니다. 골조 및 가설 공사는 80% 진행되었습니다. 창호 및 금속 공사는 지하층의 트렌치 및 세대 복층 구조틀 설치를 진행 중입니다. 석재 공사는 지하 3~4층을 시공 중이며, 전기 및 설비 공사는 지하 4층~지상 7층의 슬리브 배관 공사가 진행되었습니다. 당초 준공은 1월 말~2월 경 예정이었으나, 공사 여건에 의해 1~2개월 정도 지연되어 3월 말 준공 목표로 공기 지연에 따른 공정만회 대책을 수행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라 기분양분 잔금으로 당사 대출금의 전액 상환이 가능한 상황으로, 준공이 될 수 있도록 공사를 계속 진행하고 있습니다. 어니스트펀드 리스크관리팀의 현장 확인 결과, 공사 현장 사정으로 인해 공정이 소폭 지연되어 기존에 안내되었던 1월 초에서 2월 중으로 예정되었던 준공 일정이 3월 중 준공 목표로 변동되었습니다. 다만, 당초 대출 만기일은 준공 일정의 변동 등의 다양한 변수를 고려하여 더 여유있게 설정되었기 때문에, 공정이 소폭 지연된다 할지라도 투자기간 내 상환은 가능할 것으로 판단하고 있습니다.

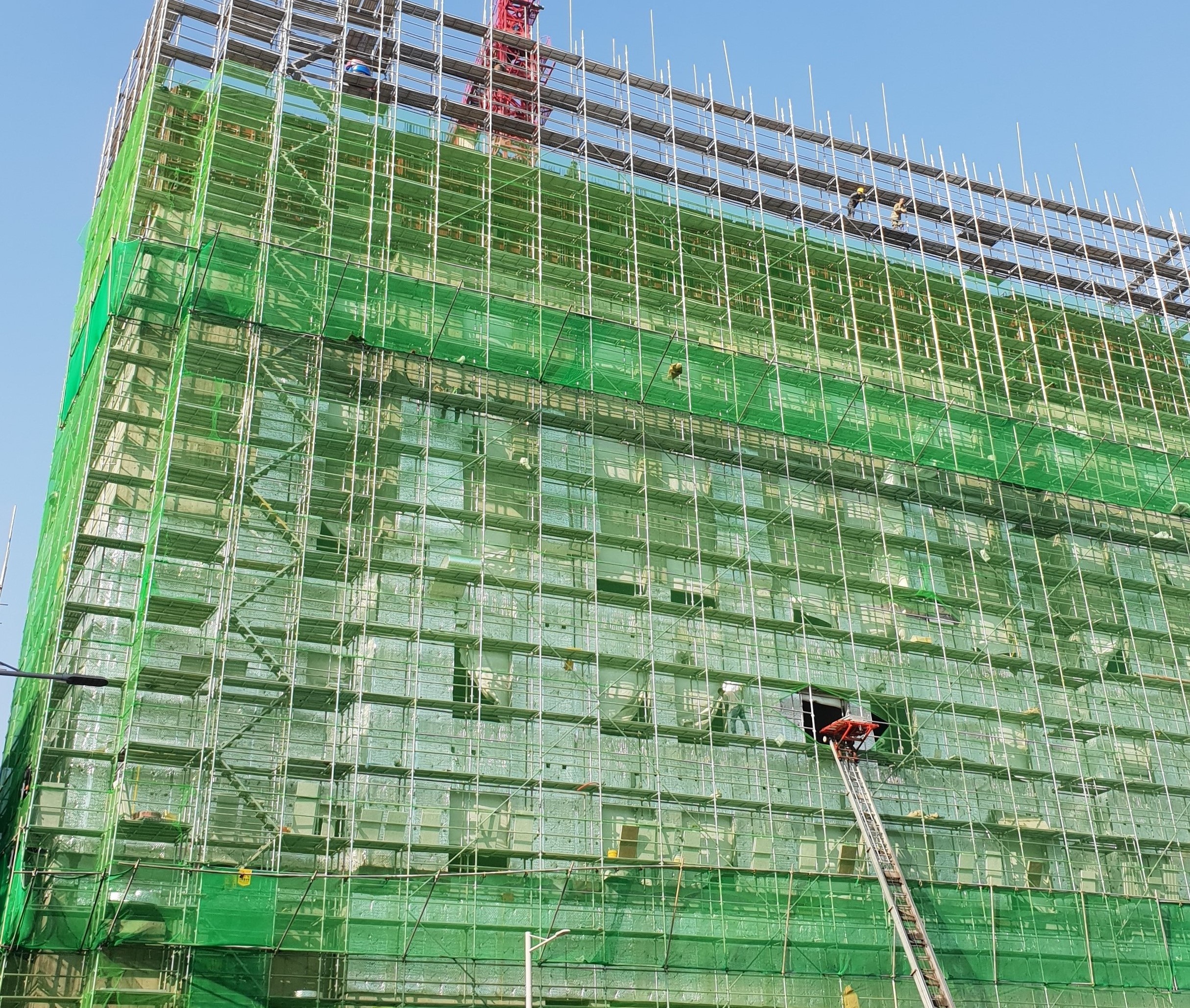

김포 테라스테이 현장 1

김포 테라스테이 현장 2

10.  수원 역세권 공동주택 신축자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 73%입니다. 외벽 조적 및 석재 공사를 완료하였습니다. 엘리베이터 및 창호 공사와 지붕 외장 공사를 진행 중입니다. 전기 입선 및 설비 배관 설치 작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.

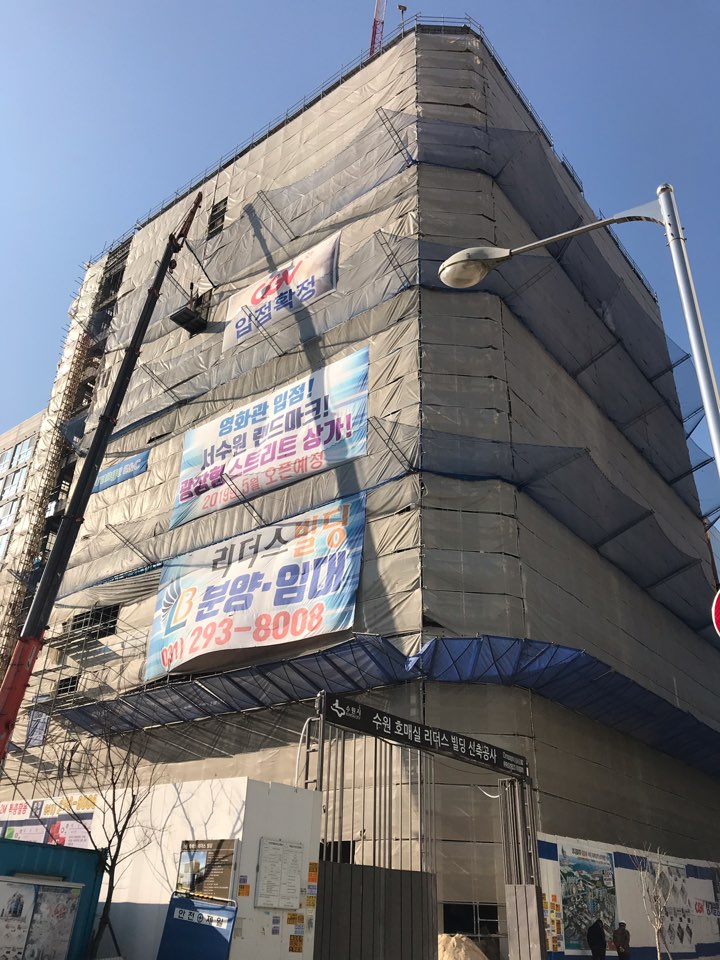

수원 역세권 공동주택 현장 1

수원 역세권 공동주택 현장 2

11. 수원 CGV타워 준공자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 78%입니다. 건축 공사는 옥상층의 골조 공사를 완료하였으며, 비상계단 벽체의 석재 공사와 각 실별 벽체 골조 및 석고보드 설치 작업을 진행 중입니다. 설비 공사는 지상 9층의 스프링클러 및 덕트 배관 작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.

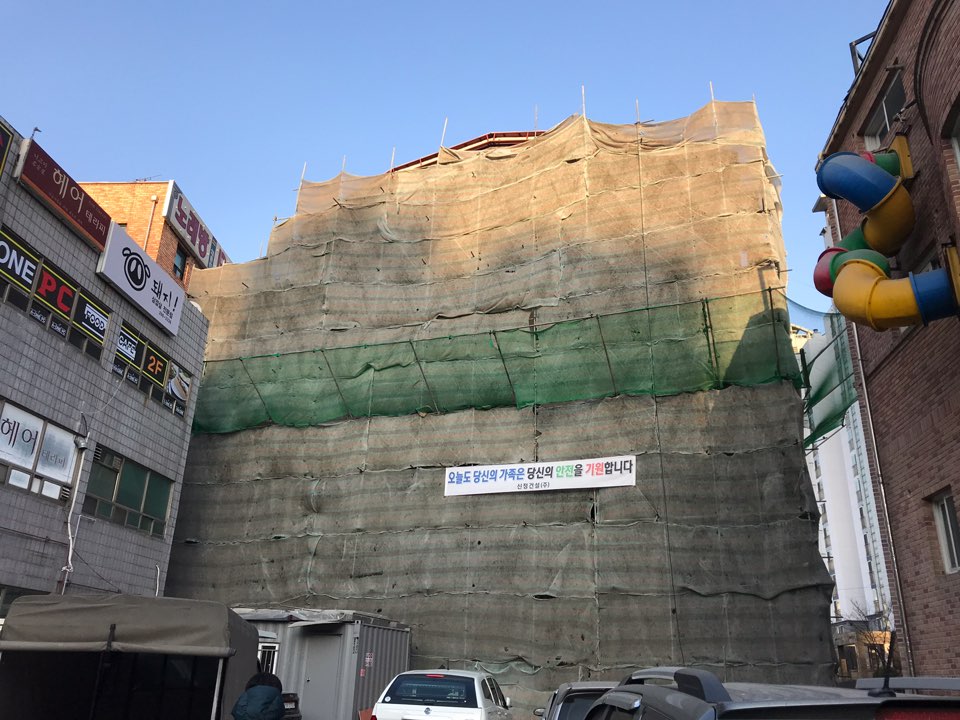

수원 CGV타워 현장  1

수원 CGV타워 현장  2

12. 경기 CJ물류센터 인근 공동주택 신축

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 81.75%입니다. 가, 나동의 철근콘크리트 공사를 완료하였으며, 외부 창호를 시공 중입니다. 전기 공사는 각층 전기 및 통신 배관 시공을 완료하였습니다. 설비 공사는 오배수 및 급수급탕 배관 공사를 완료하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금 전액을 상환하기 위하여 공사를 계속 진행하고 있습니다.

경기 CJ물류센터 인근 공동주택 현장

13. 목동사거리 근린상가 준공자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 100%입니다. 공사 완료 후 1월 18일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사 후 사용승인을 완료하였습니다.

목동사거리 근린상가 현장

14. 대전 라마다 호텔 준공자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
1월 말 공정률은 100%입니다. 공사 완료 후 1월 31일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사를 완료 후 분양을 진행하고 있습니다.

대전 라마다호텔 현장

15. 성남 롯데시네마타워 ABL

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사완료 후 12월 26일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 공사를 완료 후 분양을 진행하고 있습니다.

성남 롯데시네마타워 현장 1

성남 롯데시네마타워 현장 2

16. 동탄 산업단지 오피스텔 준공자금

[상환 현황]
1월 말 기준 연체 없이 정상 상환 중입니다.
.
[공정 진행 상황]
공사완료 후 10월 30일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 분양수입금으로 상환하기 위해 공사완료 후 분양을 진행하고 있습니다. 분양률은 61% 수준으로 기존과 동일합니다.

동탄 산업단지 오피스텔 현장

17. 일산 애니아트힐즈 준공자금

[상환 현황]
1월 21일에 리파이낸싱이 완료되었습니다.
(.
[공정 진행 상황]
공사완료 후 10월 25일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 어니스트펀드의 대출금을 전액 상환할 예정이었으나, 도로 확장 및 기반시설 확충 등 행정기관의 요구 사항을 반영하는 과정에서 예상보다 시간이 많이 소요되어 대출 연장을 진행하게 되었습니다.

일산 애니아트힐즈 현장

*앞으로도 어니스트펀드는 지속적인 부동산 관리감독을 통해 투자금이 올바로 쓰이고 돌아올 수 있도록 최선의 노력을 다하겠습니다.
.

*어니스트 리포트는 건축 및 분양 현황을 확인할 수 있는 상품을 중심으로 제작되고 있습니다. 그 외의 채권 현황은 홈페이지 내의 ‘투자 마이페이지’를 참고해 주세요.

닫기 버튼
주요 공시 정보
누적대출금액
대출잔액
?

대출금액 중 상환이
예정 되어 있는 금액

연체율
?

대출 잔액 중 30일 이상
연체된 비율

%
  • 분류
    종합
    상세구분
    {{ detailType }}
    누적대출금액
    대출잔액
    손실률
    연체수
    {{(delayCount | number)}}
    {{(vm.selectedLoanDate.totalDelayCount | number)}}
    연체율

이 사업 공시는 온라인투자연계금융업 및 이용자 보호에 관한 법률에 따라 투자자님의 안전한 투자를 위해 필수적으로 안내하는 정보입니다.

일부 상품(소형PF, 법인부동산, NPL, (구)개인신용, 홈쇼핑, 동산담보)의 경우 신규 상품 취급 없이 연체 중인 채권만 남아 있어 공시된 연체율이 높습니다.

상세정보 보기
