어니스트펀드의 ‘ 어니스트 부동산 리포트’는 매월 고객님들에게 어니스트펀드가 투자를 진행한 부동산 상품의 건축/분양 현황을 안내해드리는 콘텐츠입니다. 고객님들의 투자금이 어떻게 쓰이고 있는지, 원금 회수의 안정성은 지켜지고 있는지 어니스트펀드가 간단하면서도 필요한 부분만 골라 쉽게 안내해 드립니다.
.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

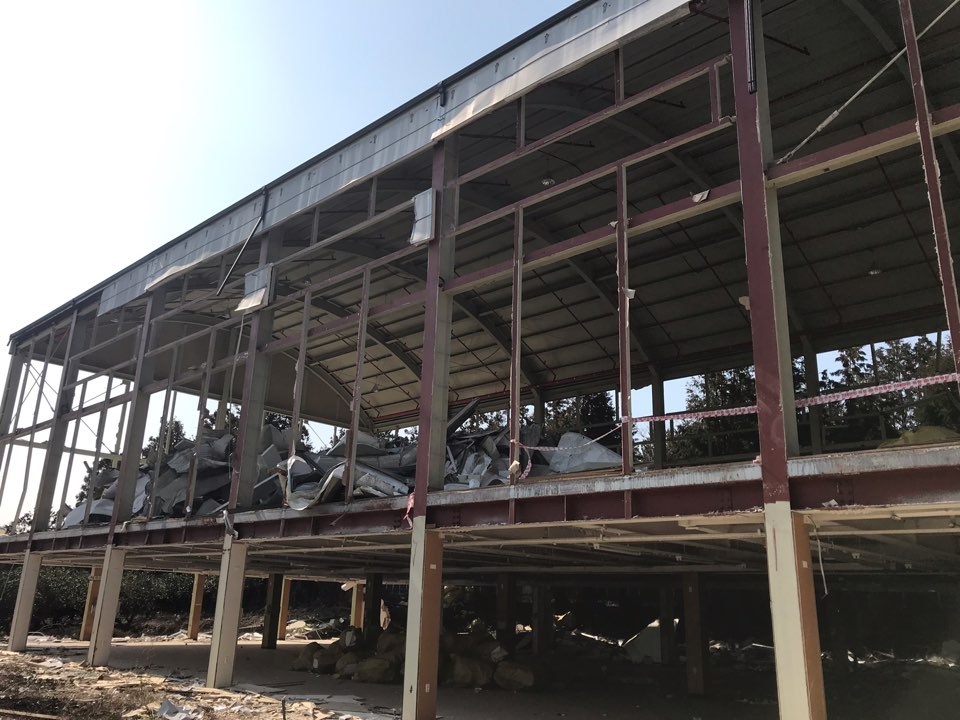

기존 건물 철거 및 폐기물 처리를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
기존 건물 철거 및 폐기물 처리를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 대출금을 분할 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
기존 건물 철거 및 폐기물 처리 완료 후 공사를 준비 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

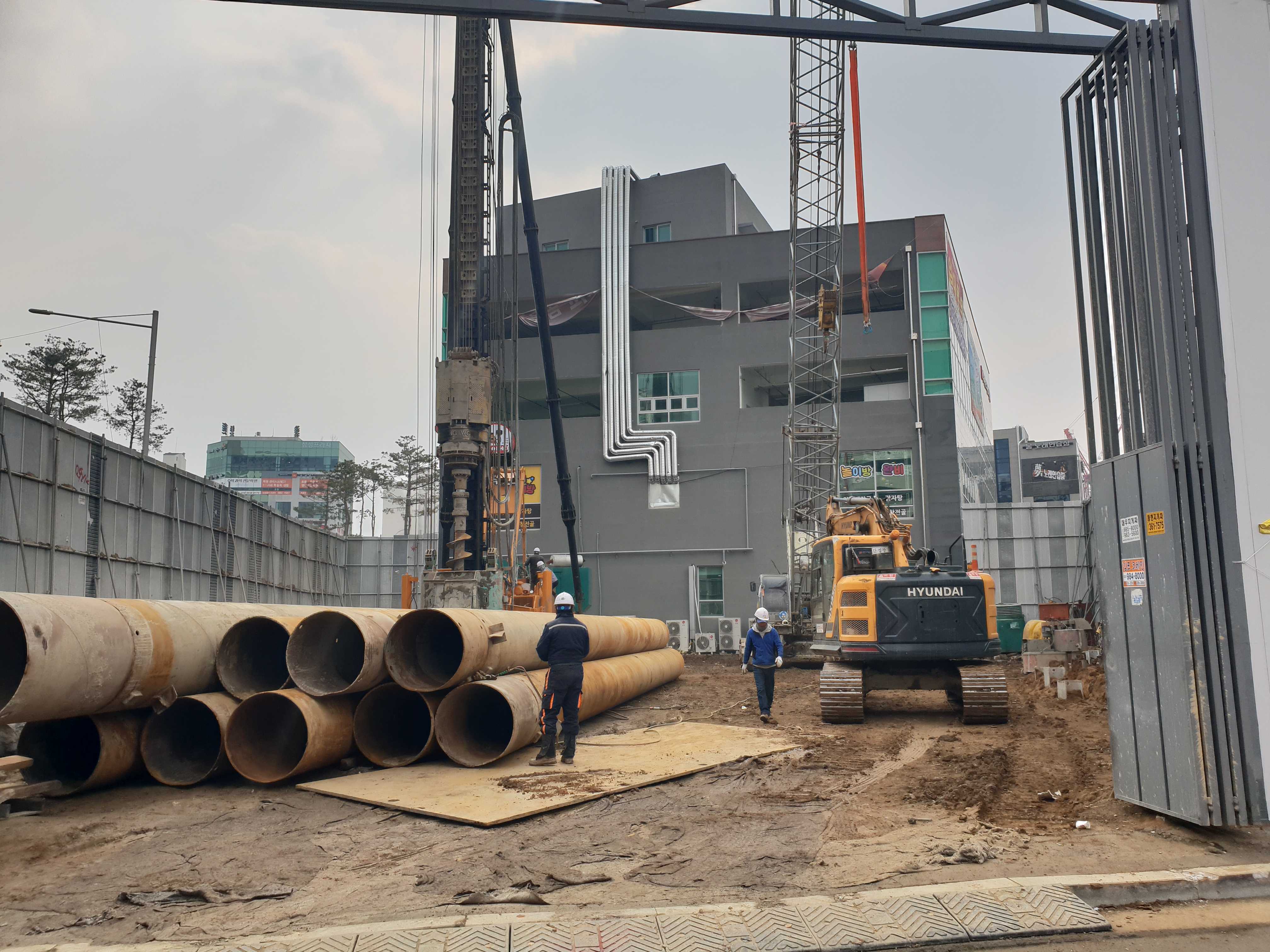

2월 말 공정률은 7.61%입니다. 토목공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 8.83%입니다. 토목공사는 가시설 공사 및 토사반출 공사가 95% 수준으로 진행되었습니다. 건축공사는 지하 규준틀 작업을 진행 중이며, 전기 및 설비공사는 가설 공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

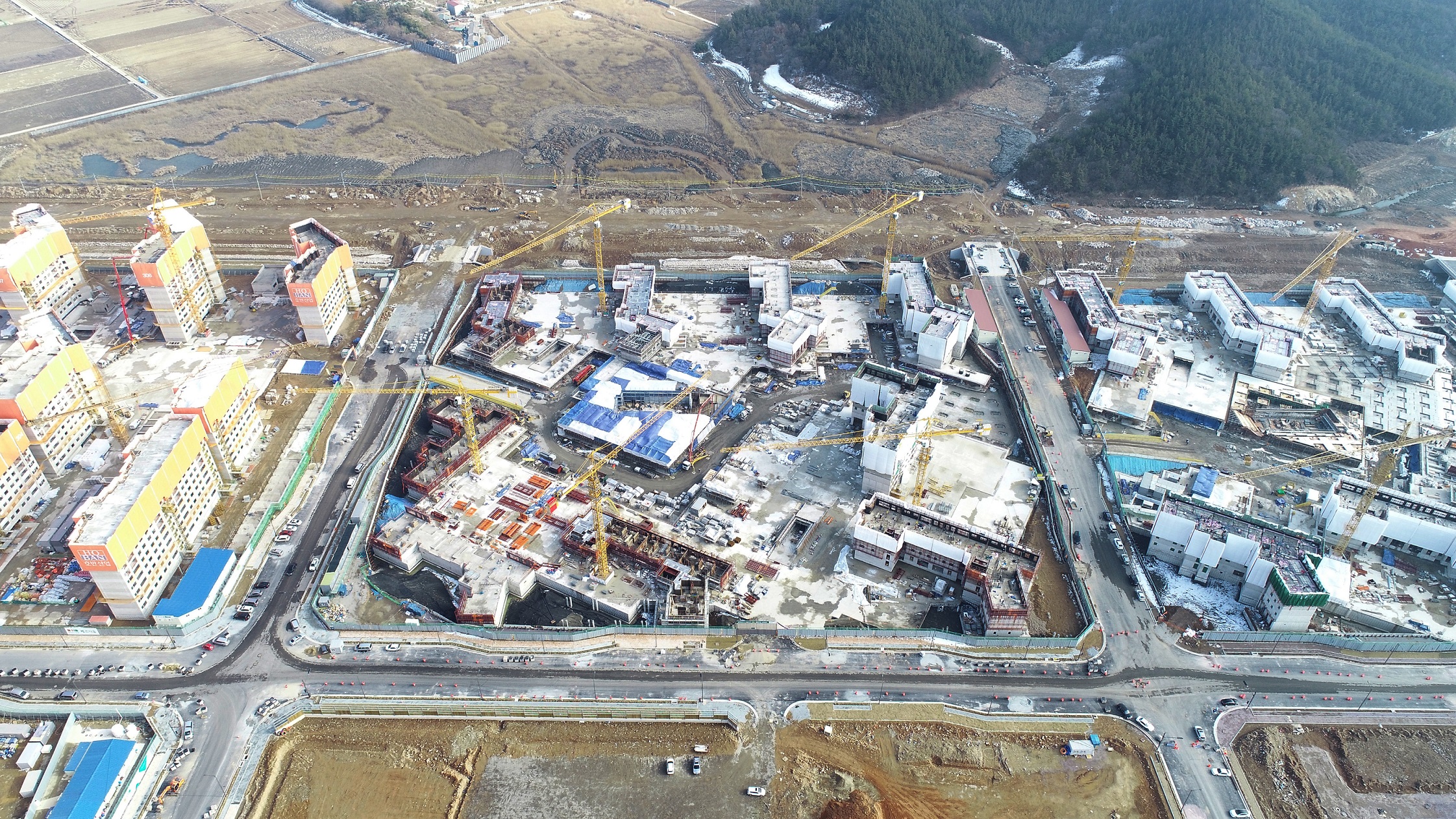

2월 말 공정률은 26.2%입니다. 건축공사는 아파트 기준층 골조 공사 및 주차장 지붕 방수 공사를 진행 중입니다. 토목공사는 배수 공사 및 되메우기를 진행 중이며, 설비공사는 주차장 및 아파트 지하 1층, 기준층 배관 슬리브 작업을 진행 중입니다. 전기공사는 주차장 및 아파트 지하 1층, 기준층 매립배관 작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 44.44%입니다. 건축공사는 각 층 기포 콘크리트 타설을 준비 중이며, 외부 창호를 시공 중입니다. 설비공사는 각층의 오배수 및 급수, 급탕배관을 시공 중입니다. 전기공사는 각층의 전등, 전열, 통신을 시공 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 45.67%입니다. 토목공사는 되메우기 작업을 완료하였으며, 건축공사는 지상 1~4층 골조공사를 진행 중입니다. 전기 및 설비공사는 가설공사 및 각종 슬리브 설치를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 대출금을 분할 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

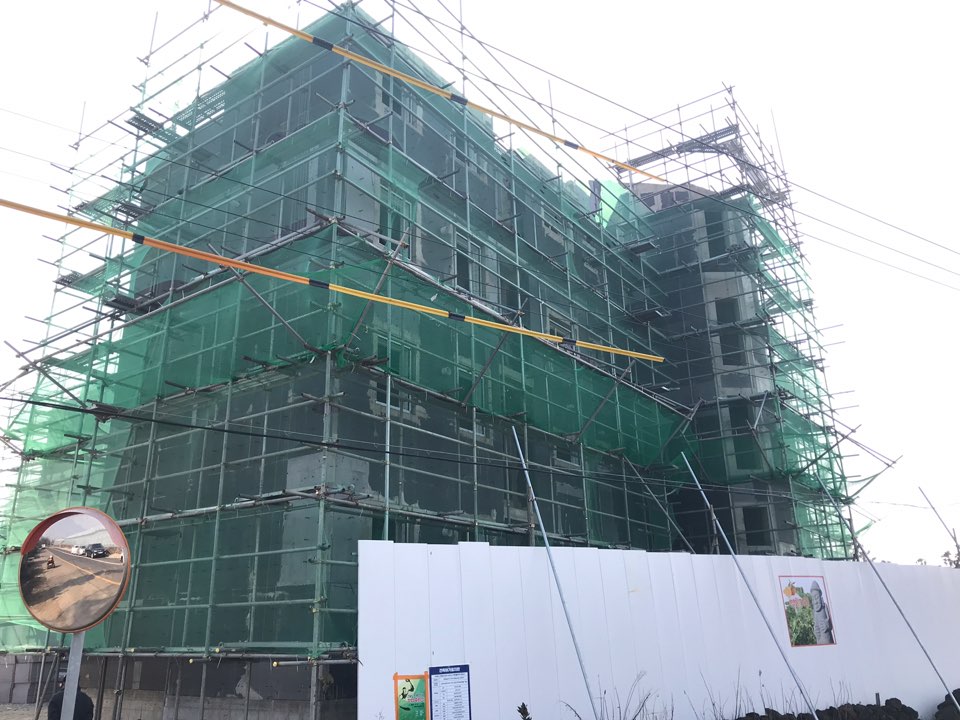

2월 말 공정률은 51.5%입니다. 지상 3~5층 벽체 및 기둥 철근을 조립 후 지상 6층 바닥까지 콘크리트 타설을 완료하였습니다. 지상 2층의 벽체 및 기둥 거푸집을 해체하였으며, 외부 시스템 비계 연장 및 낙하물 방지망을 설치하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 61.67%입니다. 건축공사는 지상 6층 바닥 슬래브 콘크리트 타설을 완료하였습니다. 설비공사는 지상 4층 바닥 오배수 배관을 시공 중이며, 전기공사는 지상 4층 바닥 지중 전선관 시공을 완료하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금 전액을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
.
[공정 진행 상황]
2월 말 공정률은 68.1%입니다. 수장공사는 지상 3~4층 석고보드를 시공 중이며, 석공사는 지상 6~7층 외부 석재를 시공 중입니다. 창호공사는 지상 8~9층 창호 설치를 진행 중이며, 옥상 층 바닥 콘크리트 타설을 완료하였습니다. 전기공사는 각 세대 입선 및 옥상 슬리브 설치를 진행 중입니다. 설비공사는 각 세대 위생배관 설치를 진행 중입니다. 당초 준공은 1월 말~2월 경 예정이었으나, 공사 여건에 의해 1~2개월 정도 지연되어 3월 말 준공 목표로 공기 지연에 따른 공정만회 대책을 수행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라 기분양분 잔금으로 대출금의 전액 상환이 가능한 상황으로, 준공이 될 수 있도록 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 84.2%입니다. 조적공사는 지상 9~10층 화장실을 시공 중이며, 수장공사는 복도 및 전실 천장을 시공 중입니다. 방수공사는 옥상 방수를 시공 중이며, 엘리베이터는 2, 3호기 상판을 시공 중입니다. 설비공사는 지상 10층 위생배관 및 보온 작업을 진행 중이며, 지상층의 배관 파이프 수압을 테스트 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 85.3%입니다. 가, 나동의 각층 벽체 석고보드를 시공 중이며, 부대 토목공사를 준비 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 87%입니다. 건축공사는 각층의 창호 및 문틀 설치 및 벽체 미장작업을 진행 중입니다. 전기, 설비공사는 각층 전선 및 배관 설치를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
2월 말 공정률은 98%입니다. 마감공사 잔손 보기 및 장애인 주차구역 일부 변경 작업을 진행 중입니다. 3월 중순 준공 예정입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사 완료 후 1월 31일에 사용승인이 완료되었습니다. 인테리어 공사 완료 시점은 4월 중순, 호텔 그랜드 오픈은 4월 말 예정입니다.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 완료 후 분양을 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사완료 후 12월 26일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 완료 후 분양을 진행하고 있습니다.
[상환 현황]
2월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사완료 후 18년 12월31일에 개발행위 준공검사 필증을 받았으며, 도로 확장 및 기반시설 확충 등 행정기관의 요구 사항을 반영 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환할 예정입니다.
[상환 현황]
2월 26일에 리파이낸싱 완료되었습니다.
(.
[공정 진행 상황]
공사 완료 후 1월 18일에 사용승인이 완료되었으며, 현재 금융주관사를 선정하여 담보대출 조건을 협의 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사 후 사용승인을 완료하였으나, 금융기관 담보대출을 준비하는 과정에서 시간적 여유를 확보하기 위해 리파이낸싱을 진행하게 되었습니다.
[상환 현황]
2월 22일에 상환 완료되었습니다.
.
[공정 진행 상황]
공사완료 후 10월 30일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 분양수입금으로 조기 상환되었습니다.
*앞으로도 어니스트펀드는 지속적인 부동산 관리감독을 통해 투자금이 올바로 쓰이고 돌아올 수 있도록 최선의 노력을 다하겠습니다.
.
*어니스트 리포트는 건축 및 분양 현황을 확인할 수 있는 상품을 중심으로 제작되고 있습니다. 그 외의 채권 현황은 홈페이지 내의 ‘투자 마이페이지’를 참고해 주세요.
대출금액 중 상환이
예정 되어 있는 금액
대출 잔액 중 30일 이상
연체된 비율
이 사업 공시는 온라인투자연계금융업 및 이용자 보호에 관한 법률에 따라 투자자님의 안전한 투자를 위해 필수적으로 안내하는 정보입니다.
일부 상품(소형PF, 법인부동산, NPL, (구)개인신용, 홈쇼핑, 동산담보)의 경우 신규 상품 취급 없이 연체 중인 채권만 남아 있어 공시된 연체율이 높습니다.
