어니스트펀드의 ‘ 어니스트 부동산 리포트’는 매월 고객님들에게 어니스트펀드가 투자를 진행한 부동산 상품의 건축/분양 현황을 안내해드리는 콘텐츠입니다. 고객님들의 투자금이 어떻게 쓰이고 있는지, 원금 회수의 안정성은 지켜지고 있는지 어니스트펀드가 간단하면서도 필요한 부분만 골라 쉽게 안내해 드립니다.
.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

기존 건물 철거 및 폐기물 처리를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 어니스트펀드의 대출금을 분할 상환하기 위하여 공사를 계속 진행 중입니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
기존 건물 철거 및 폐기물 처리 완료 후 공사를 준비 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

3월 말 공정률은 1.6%입니다. 토목공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
3월 말 공정률은 6%입니다. 기존 건물 철거 완료 후 토목공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

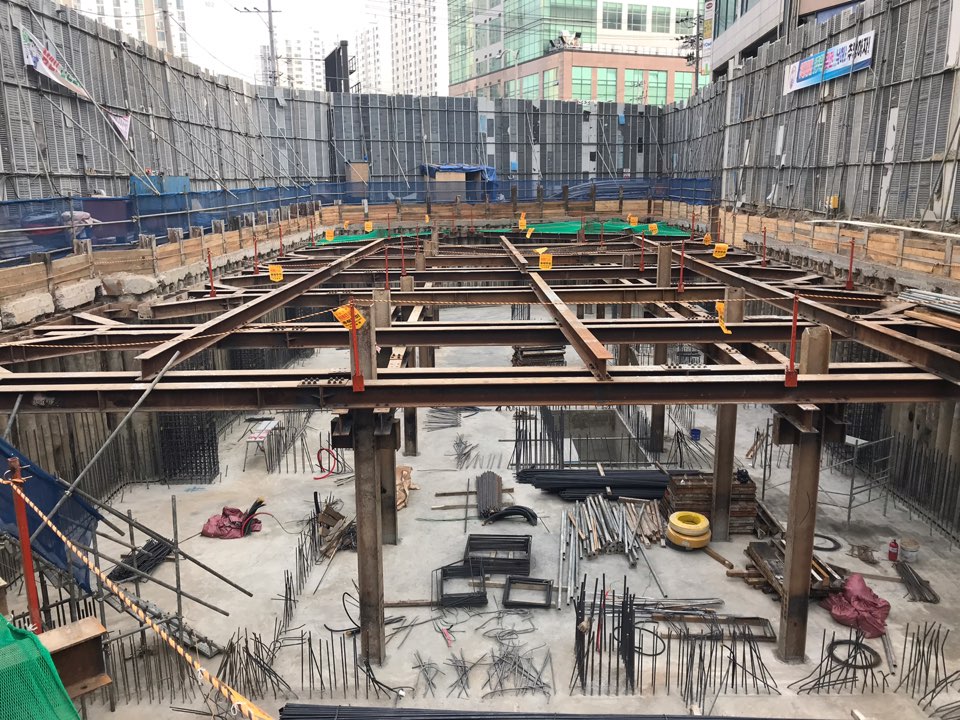

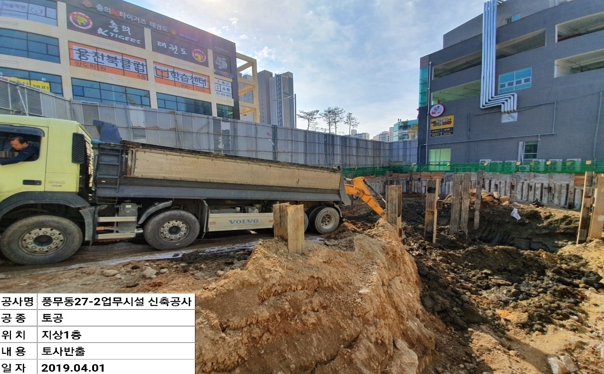

3월 말 공정률은 8.08%입니다. 지하 1층 터파기 및 토사반출을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

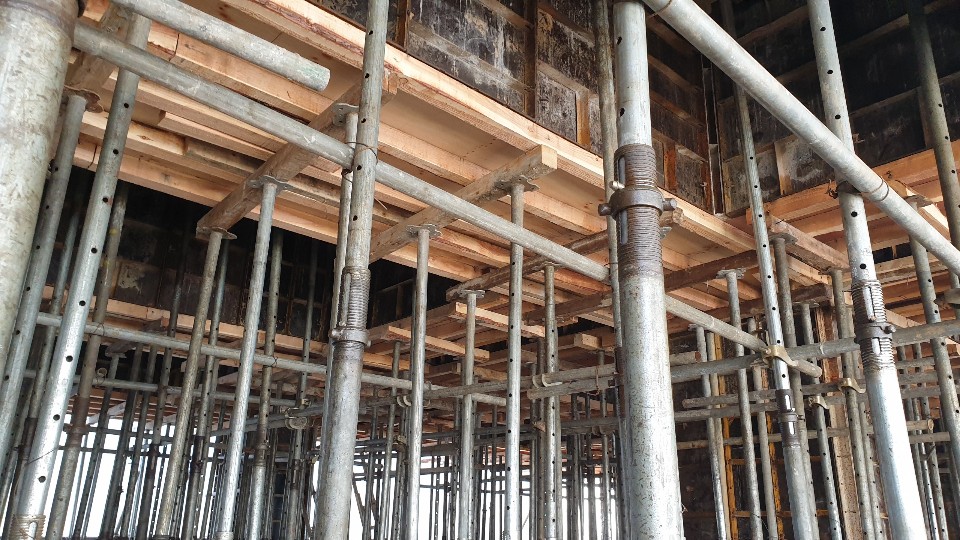

3월 말 공정률은 15%입니다. 필로티 벽체 및 기둥, 상층 부분의 철근 및 거푸집 조립 공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금 전액을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

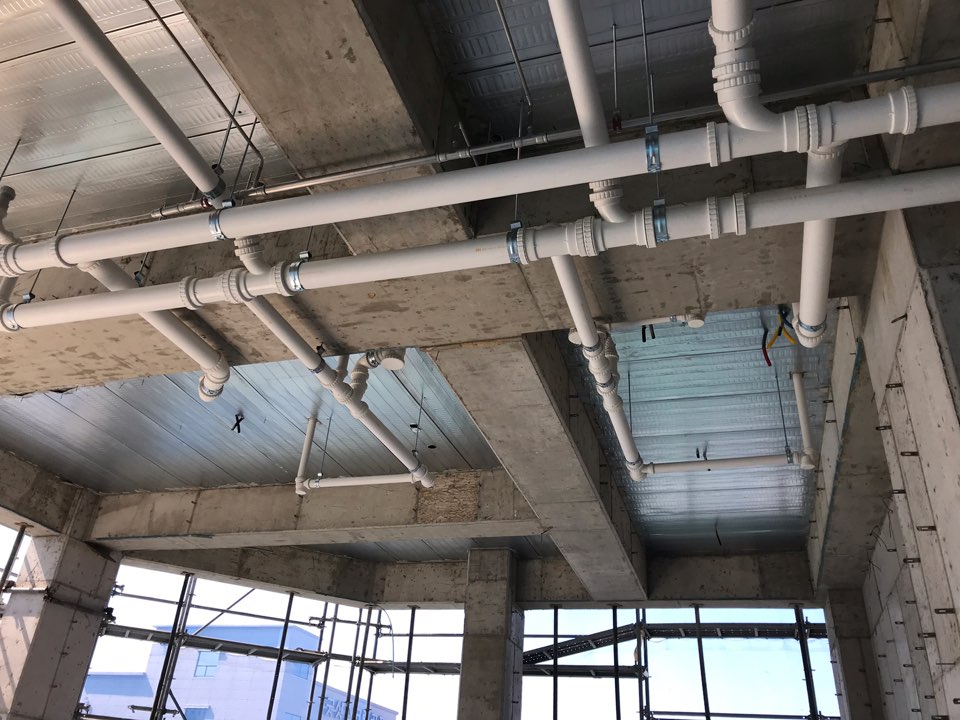

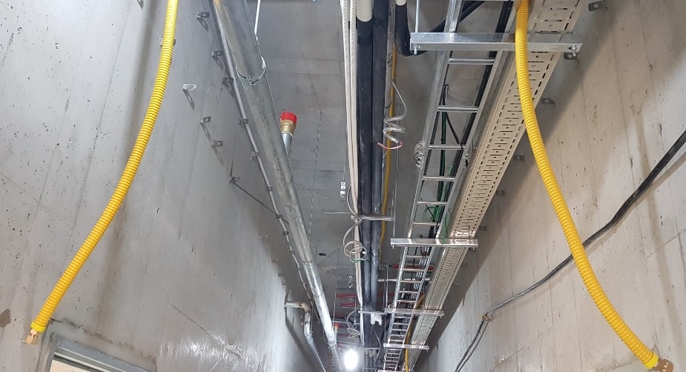

3월 말 공정률은 15.33%입니다. 토목공사는 완료되었으며, 건축공사는 지하 기초 및 옹벽 콘크리트 타설을 진행 중입니다. 전기 및 설비공사는 가설공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
3월 말 공정률은 29.4%입니다. 건축공사는 아파트 기준층의 골조공사 및 주차장 지붕의 방수공사를 진행 중입니다. 토목공사는 배수공사 및 되메우기를 진행 중이며, 설비공사는 기준층의 배관 슬리브를 작업 중입니다. 전기, 통신, 소방공사는 기준층의 매립배관을 작업 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

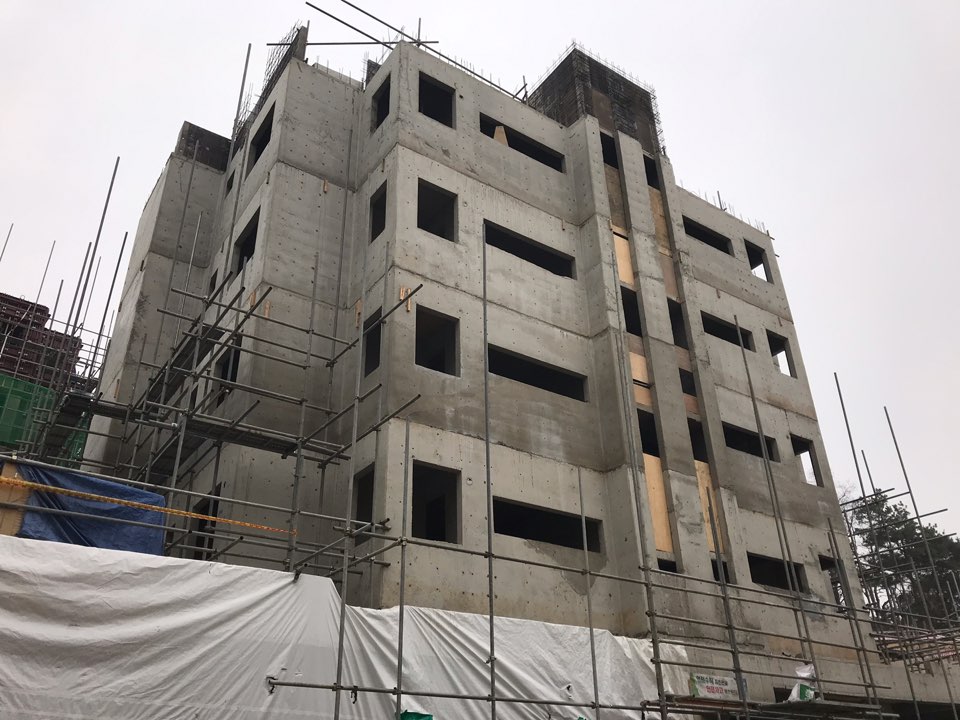

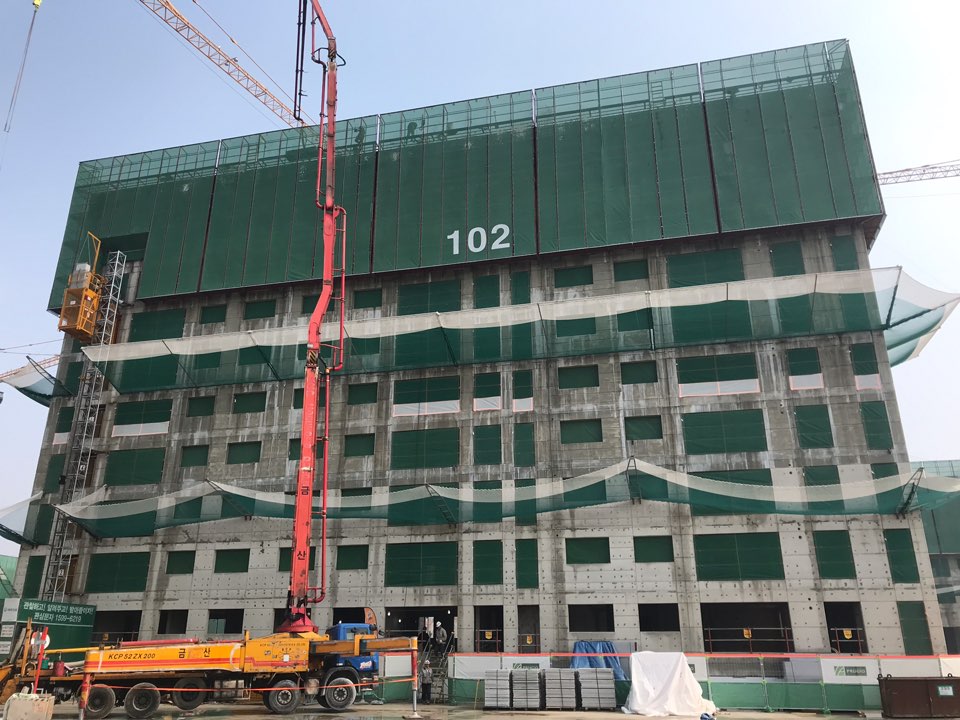

3월 말 공정률은 52.37%입니다. 건축공사는 지하 1층~지상 4층 골조공사를 완료하였으며, 전기 및 설비공사는 각종 배관 설치를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 대출금을 분할 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
3월 말 공정률은 54.8%입니다. 골조공사는 지상 6~8층의 벽체, 기둥 철근 조립 및 거푸집 시공 후 콘크리트 타설을 완료하였습니다. 방수공사는 지하층의 카리프트 구간 벽체 방수를 완료하였습니다. 설비공사는 지상층의 오배수 및 급수급탕 배관을 시공 중이며, 전기공사는 지상층의 슬리브 및 배관 작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
3월 말 공정률은 55.91%입니다. 토목공사는 단지 내 정리작업을 진행 중이며, 골조공사를 완료하였습니다. 전기공사는 지상 4층 전기 인입을 진행 중이며, 설비공사는 각종 배관 작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
3월 말 공정률은 78.19%입니다. 건축공사는 지상 9층 바닥 슬래브 콘크리트 타설을 완료하였으며, 지상 5층까지 세대 내부 기포콘크리트 타설을 완료하였습니다. 전기, 통신, 소방공사는 지상 8층~9층 배관작업을 진행 중입니다. 설비공사는 지상층 오배수 및 급수급탕 배관작업 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금 전액을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
3월 말 공정률은 86.5%입니다. 조적공사는 옥상 화단 및 전실을 시공 중이며, 석공사는 1층 벽체 및 옥상 화단을 시공 중입니다. 방수공사는 지상 1층 외부 도막방수를 시공 중이며, 유리공사는 전층의 강화유리, 코킹을 시공 중입니다. 부대토목은 외부 우수 및 오수 관로를 공사 중이며, 설비공사는 지상 10층 위생배관 및 보온을 시공 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
.
[공정 진행 상황]

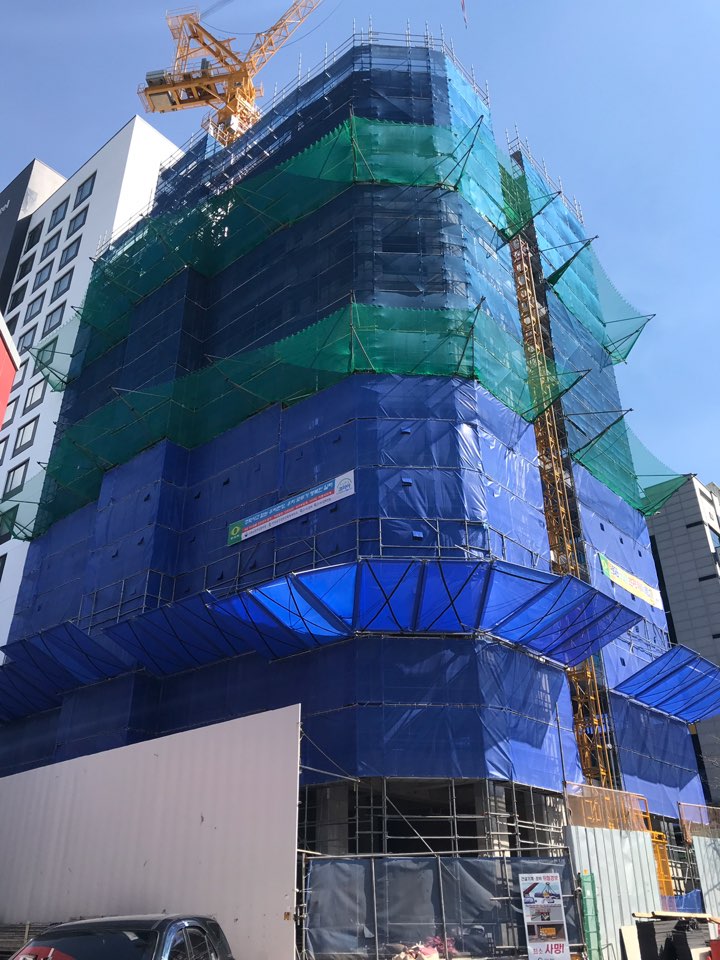

3월 말 공정률은 92.03%입니다. 창호공사는 각층 플라스틱창호 설치 중이며, 금속공사는 지하층 트렌치 및 세대 복층 구조틀 설치 중입니다. 전기공사는 지하 4층~지상 10층 슬리브배관 및 각층 트레이 설치, 입선을 진행 중입니다. 설비공사는 지하 4층~지상 10층 슬리브배관 및 각층 급수, 급탕, 난방배관을 시공 중입니다. 어니스트펀드 리스크관리팀의 현장 확인 결과, 날씨 등 현장 여건으로 인해 공정이 소폭 지연되어 기존에 예정되었던 4월 중순 준공 일정이 4월 말 준공 목표로 변동되었습니다. 다만, 당초 대출 만기일은 준공 일정의 변동 등의 다양한 변수를 고려하여 더 여유 있게 설정되었기 때문에, 공정이 소폭 지연된다고 하더라도 투자 기간 내 상환은 가능할 것으로 판단하고 있습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라 기분양분 잔금으로 대출금의 전액 상환이 가능한 상황으로, 준공이 될 수 있도록 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

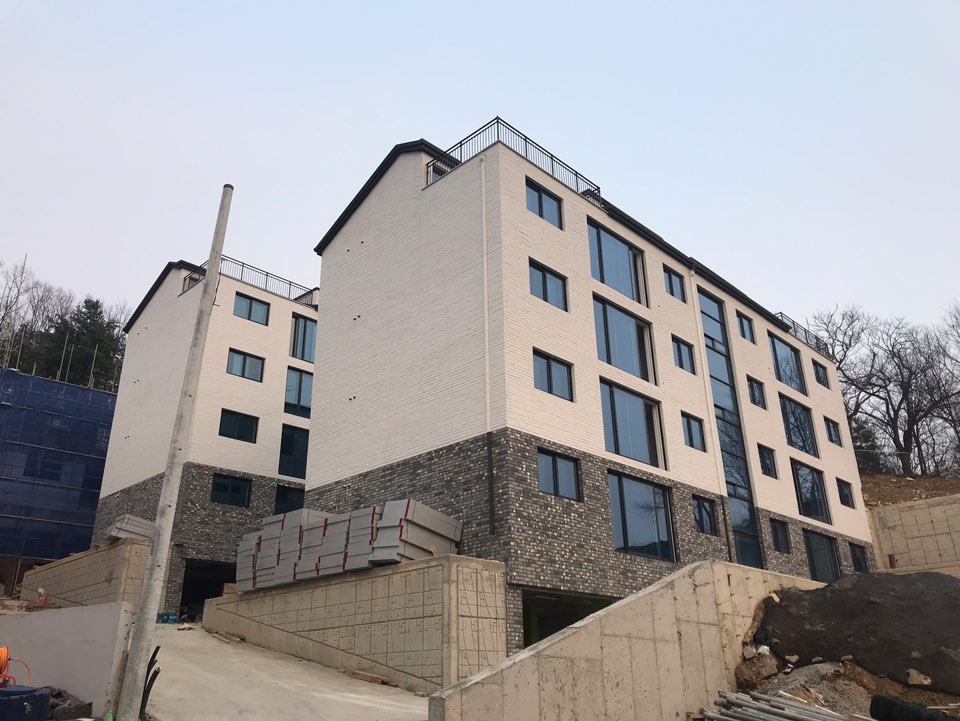

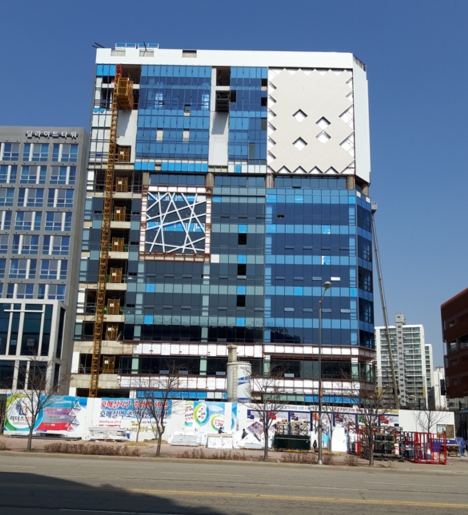

3월 말 공정률은 93%입니다. 건축공사는 세대 천정 마감 및 도장을 진행 중이며, 창호공사를 완료하였습니다. 전기공사는 계단실 전등 시공을 완료하였으며, 설비공사는 보일러 배관공사를 완료하였습니다. 4월 중 준공 접수 및 사용승인 예정입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

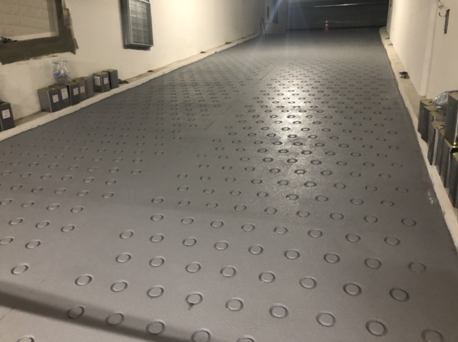

3월 말 공정률은 96%입니다. 건축공사는 세대 내부 도배를 준비 중이며, 계단실 핸드레일을 설치 중입니다. 전기공사는 전기 인입을 완료하였으며, 설비공사는 수전 및 위생기구 설치를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

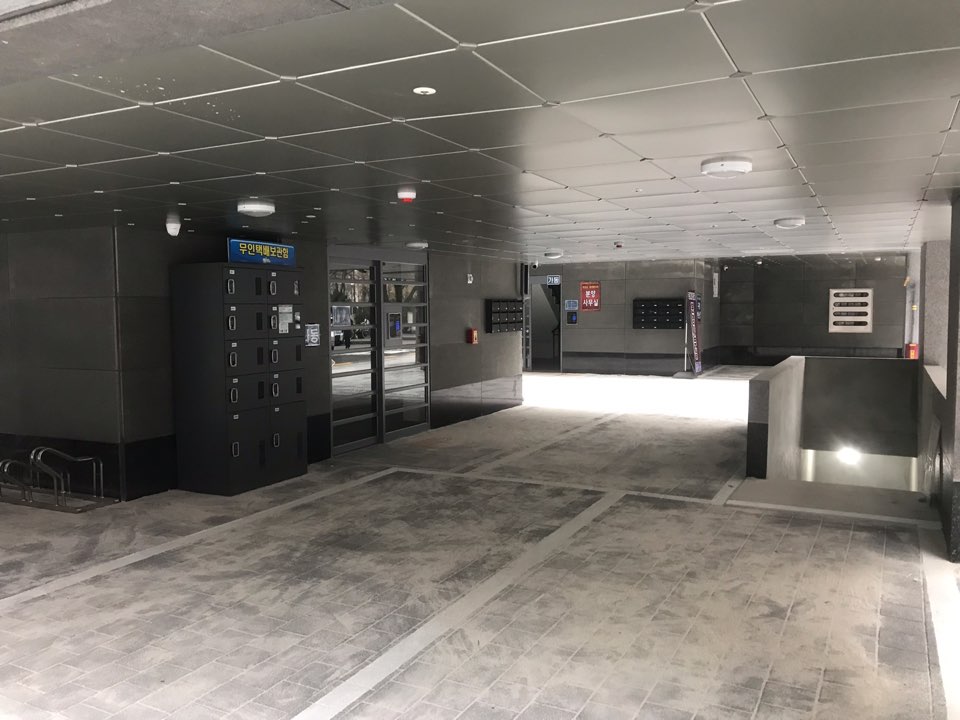

3월 말 공정률은 100%입니다. 4월 중 사용승인이 완료될 예정입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 전액 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사 완료 후 1월 31일에 사용승인이 완료되었습니다. 인테리어 공사 완료 시점은 4월 중순, 호텔 그랜드 오픈은 4월 말 예정입니다.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사를 완료 후 분양을 진행하고 있습니다.
[상환 현황]
3월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사완료 후 ’18년 12월31일에 개발행위준공검사필증을 득하였으며, 도로 확장 및 기반시설 확충 등 행정기관의 요구 사항을 반영하는 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환할 예정입니다.
[상환 현황]
3월 29일에 상환 완료되었습니다.
(.
[공정 진행 상황]
공사완료 후 ’18년 12월 26일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 어니스트펀드의 대출금 전액이 조기 상환되었습니다.
[상환 현황]
3월 29일에 상환 완료되었습니다.
(.
[공정 진행 상황]
공사 완료 후 1월 18일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 금융기관 담보대출로 어니스트펀드의 대출금 전액이 조기 상환되었습니다.
*앞으로도 어니스트펀드는 지속적인 부동산 관리감독을 통해 투자금이 올바로 쓰이고 돌아올 수 있도록 최선의 노력을 다하겠습니다.
.
*어니스트 리포트는 건축 및 분양 현황을 확인할 수 있는 상품을 중심으로 제작되고 있습니다. 그 외의 채권 현황은 홈페이지 내의 ‘투자 마이페이지’를 참고해 주세요.
대출금액 중 상환이
예정 되어 있는 금액
대출 잔액 중 30일 이상
연체된 비율
이 사업 공시는 온라인투자연계금융업 및 이용자 보호에 관한 법률에 따라 투자자님의 안전한 투자를 위해 필수적으로 안내하는 정보입니다.
일부 상품(소형PF, 법인부동산, NPL, (구)개인신용, 홈쇼핑, 동산담보)의 경우 신규 상품 취급 없이 연체 중인 채권만 남아 있어 공시된 연체율이 높습니다.
