어니스트펀드의 ‘ 어니스트 부동산 리포트’는 매월 고객님들에게 어니스트펀드가 투자를 진행한 부동산 상품의 건축/분양 현황을 안내해드리는 콘텐츠입니다. 고객님들의 투자금이 어떻게 쓰이고 있는지, 원금 회수의 안정성은 지켜지고 있는지 어니스트펀드가 간단하면서도 필요한 부분만 골라 쉽게 안내해 드립니다..

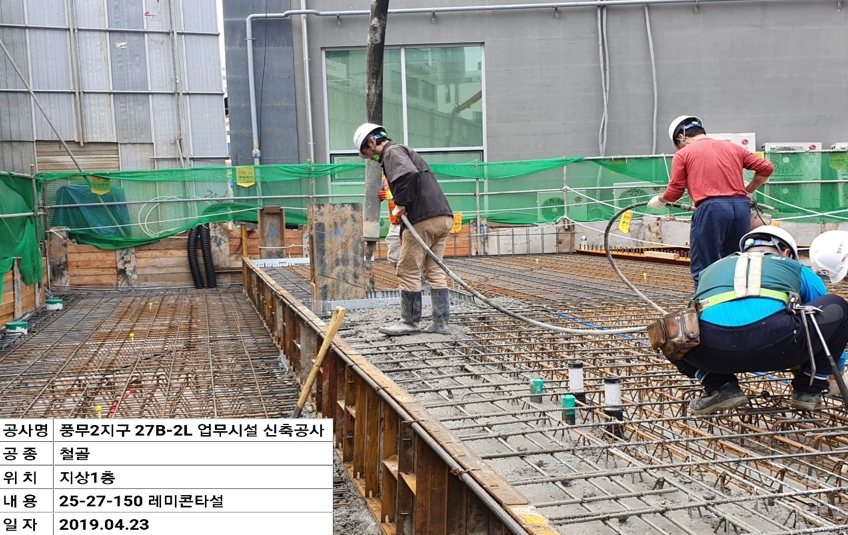

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

기존 건물 철거 및 폐기물 처리 완료 후 토목공사를 진행 중입니다.
.
[상환 시나리오 현황]

시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 대출금을 분할 상환할 계획입니다.

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

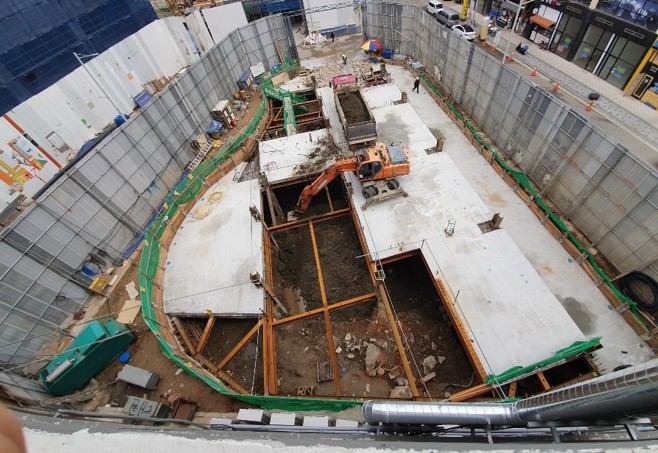

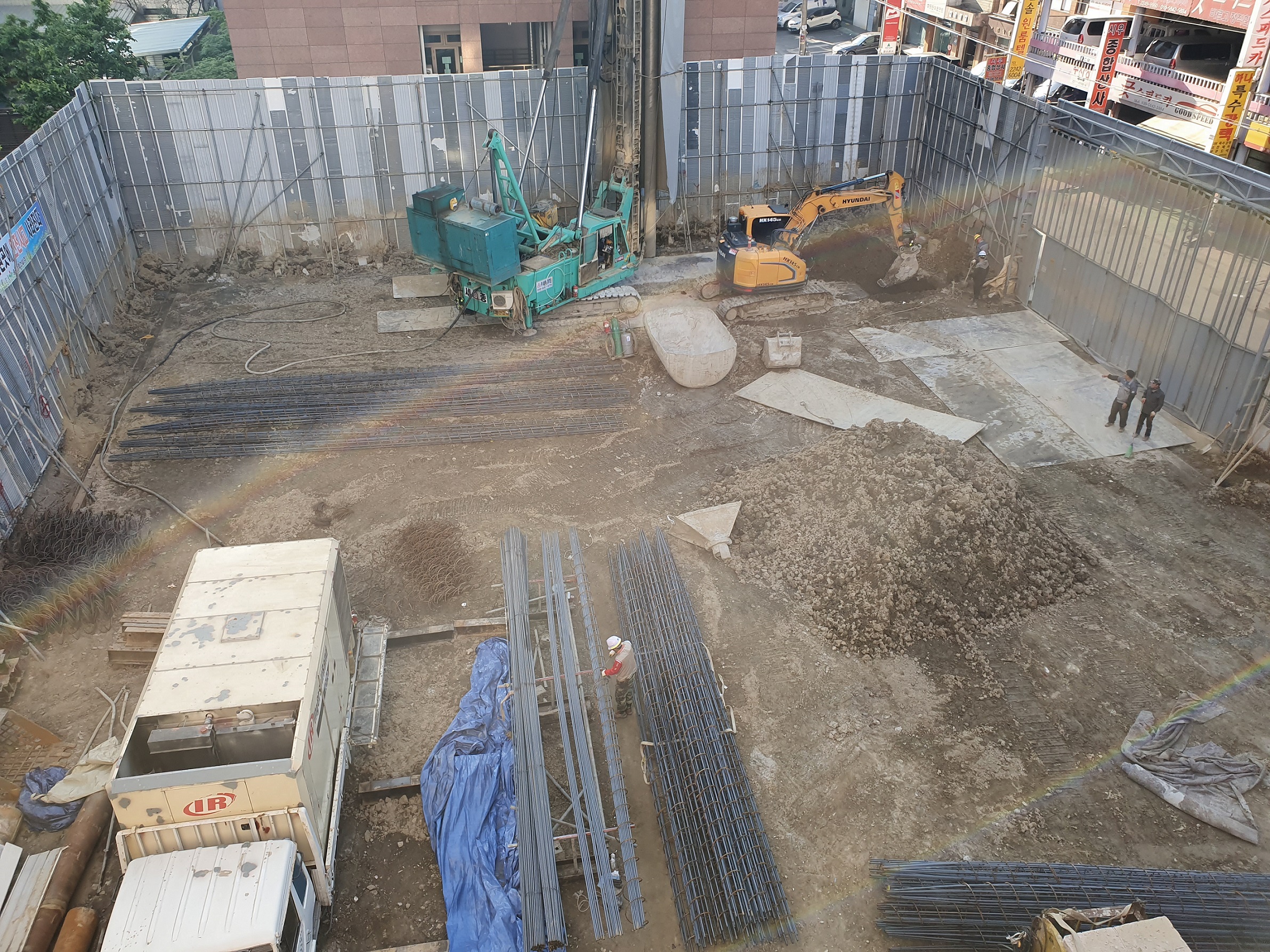

4월 말 공정률은 2%입니다. 토목공사 및 가설공사를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

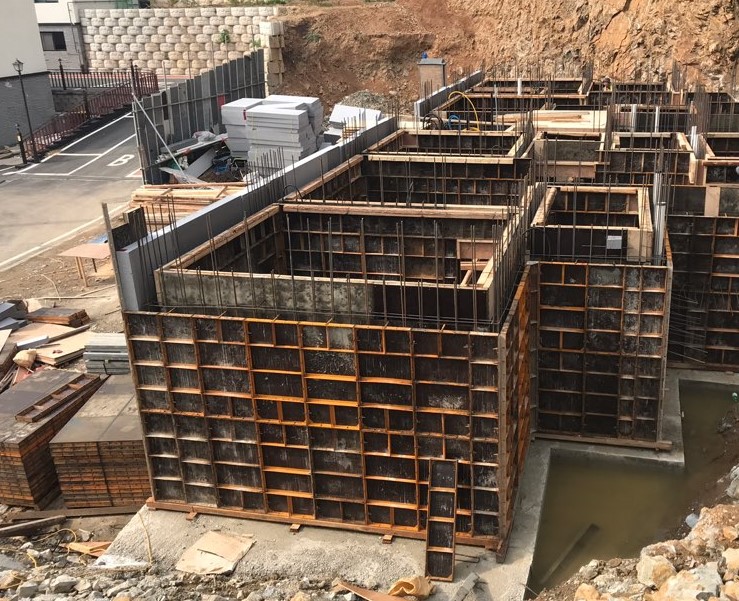

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

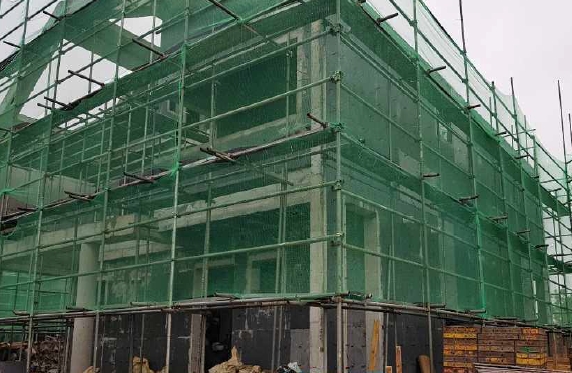

4월 말 공정률은 3.09%입니다. 철골조 설치, 터파기 및 토사반출을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

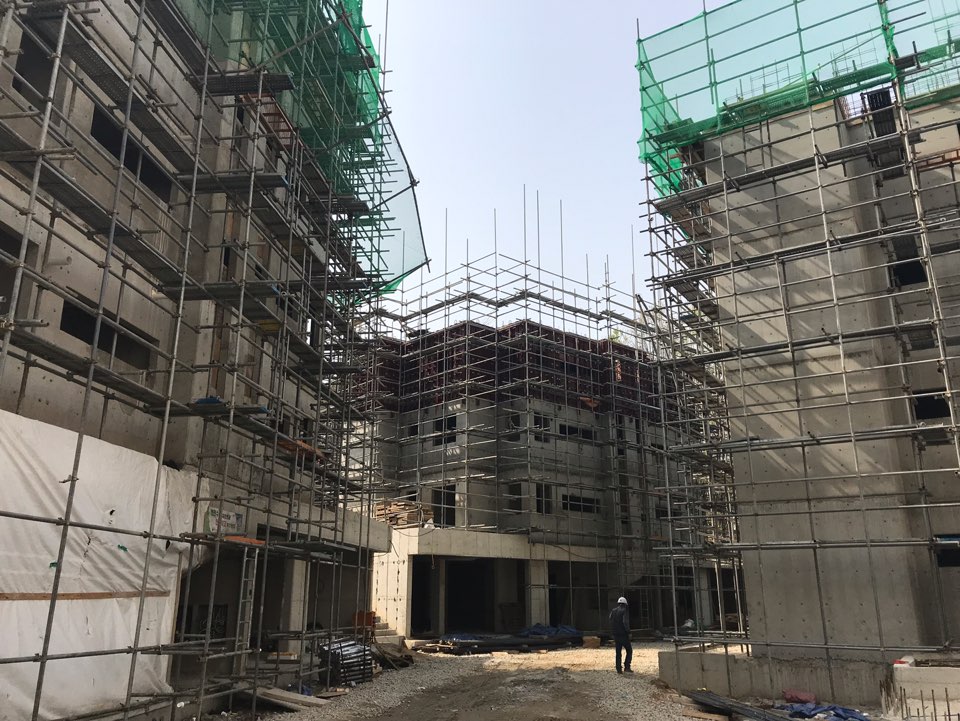

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

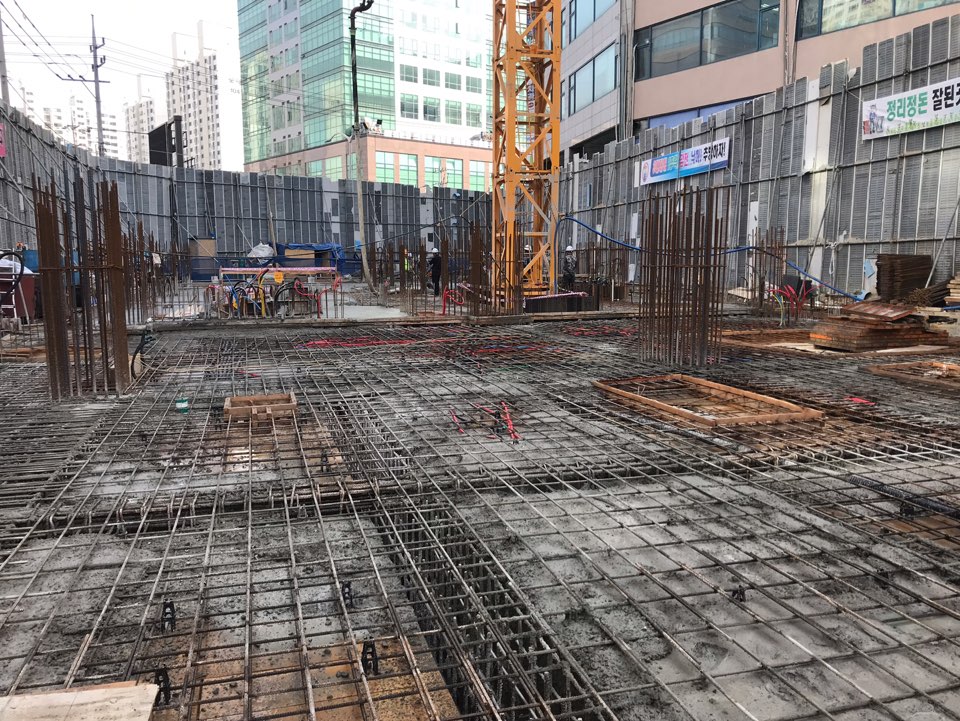

4월 말 공정률은 10%입니다. 건축공사는 1층 벽체 및 기둥 철근조립, 거푸집을 시공하였습니다. 전기, 설비공사는 각종 슬리브를 시공 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

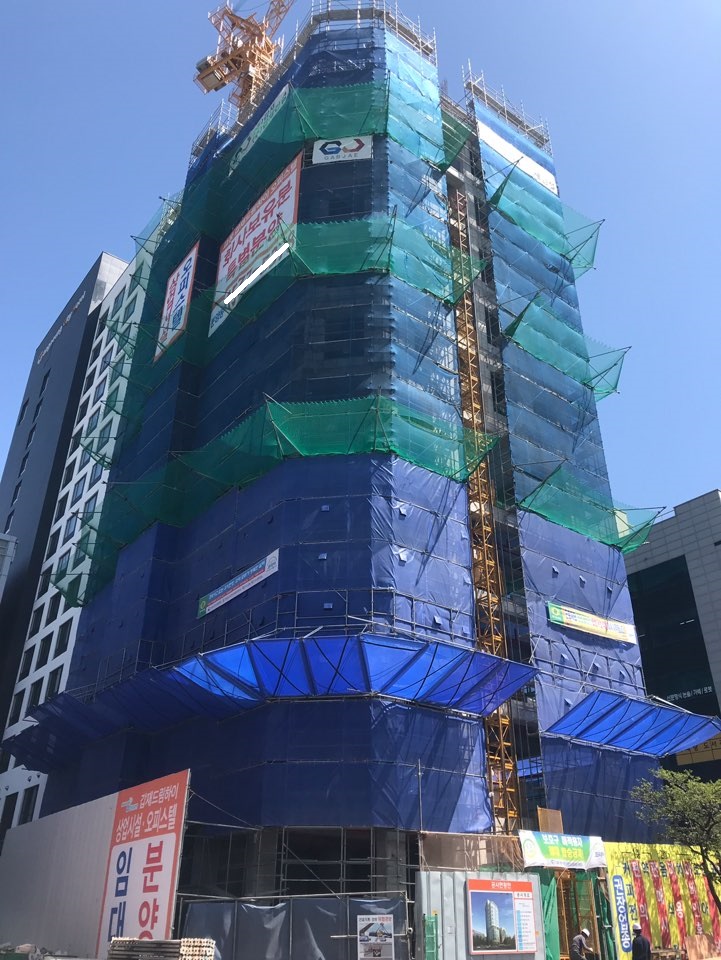

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 14.6%입니다. 건축공사는 지하1~2층 벽체 및 기둥 철근배근 진행 중입니다. 토목공사는 단지 내 터파기 및 바닥정리 작업 중입니다. 전기공사는 지하층 벽체 및 기둥 배관 작업 중이며, 설비공사는 벽체 슬리브 및 소화전함 설치 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

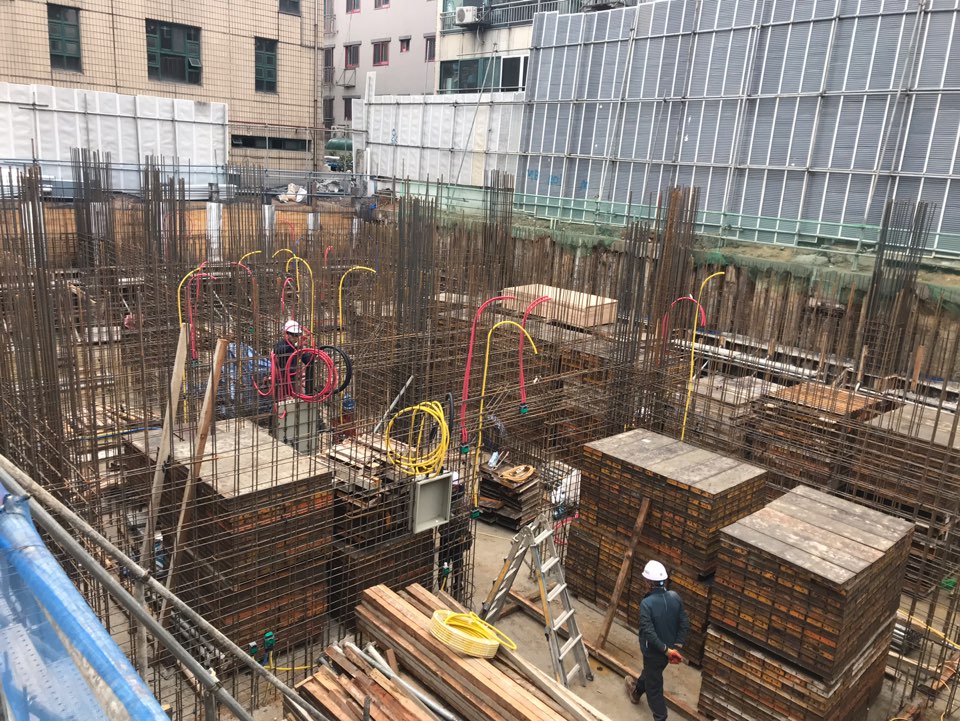

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 15.16%입니다. 건축공사는 지상 1층 바닥 철근배근 후 콘크리트를 타설하였습니다. 토목공사는 지하 1층 터파기 및 토사반출을 진행 중입니다. 전기 및 설비공사는 배관작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 15.4%입니다. 건축공사는 지하 1층 벽체 및 기둥 철근 배근을 진행 중입니다. 전기 및 설비공사는 각종 배관 및 슬리브를 시공 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 18.15%입니다. 건축공사는 1층 바닥 콘크리트 타설을 완료하였습니다. 전기 및 설비공사는 1층 바닥 각종 슬리브 및 배관 시공을 완료하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

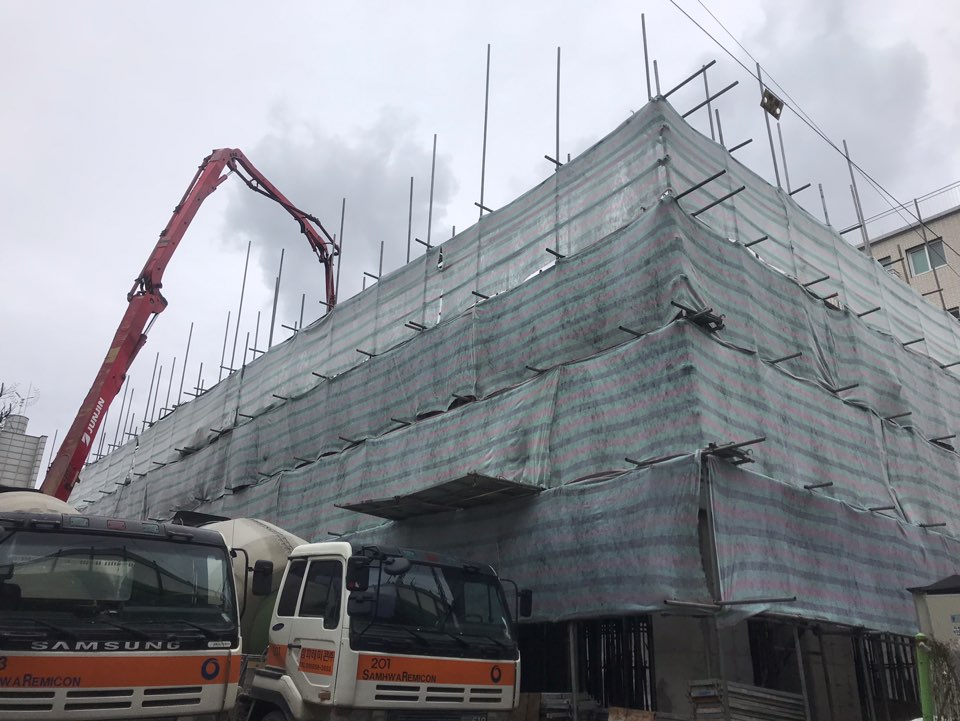

4월 말 공정률은 21.48%입니다. 건축공사는 3층 철근배근 및 거푸집 조립 후 콘크리트 타설 완료하였습니다. 전기 및 설비공사는 각종 슬리브 설치 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

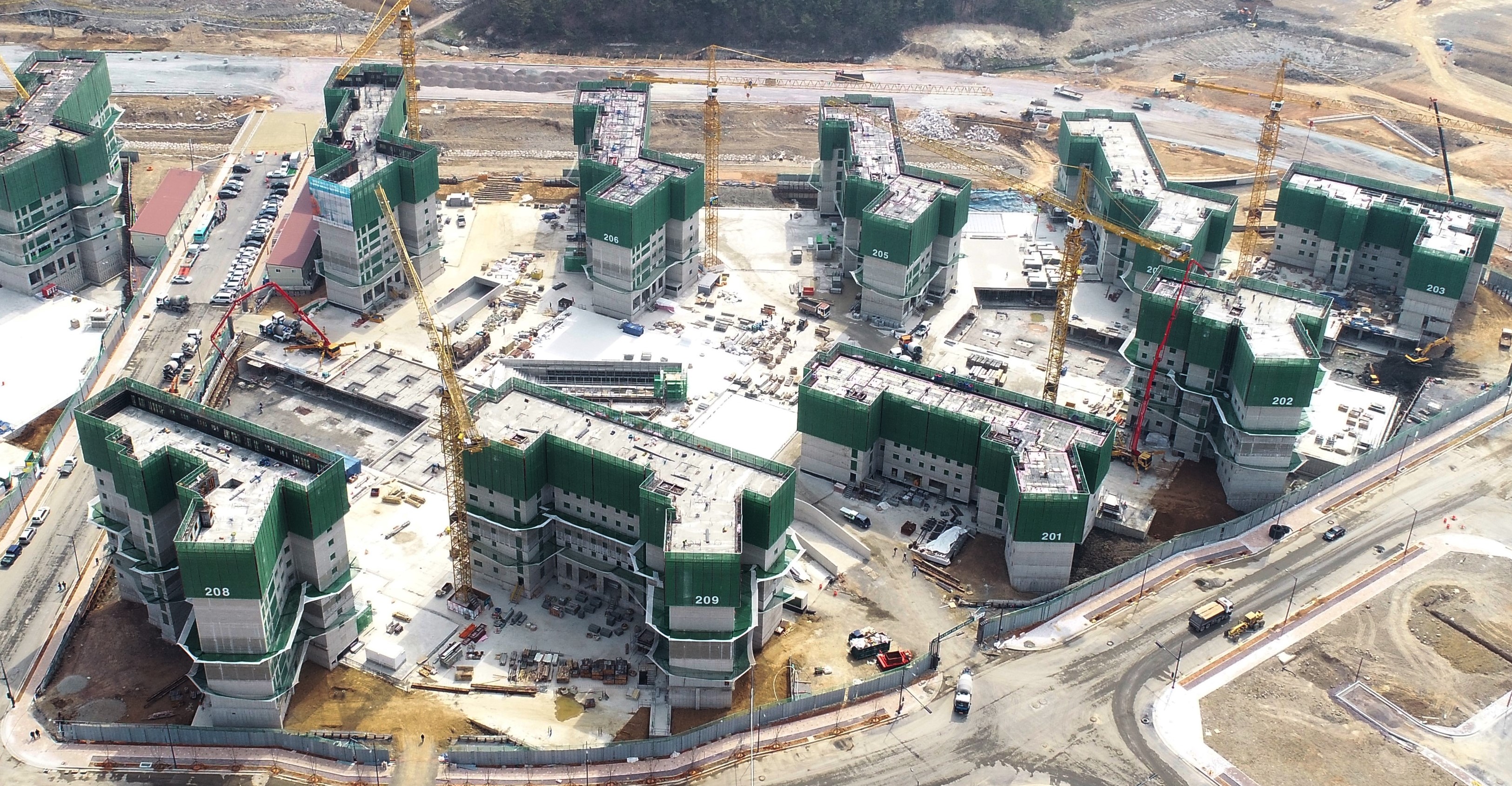

4월 말 공정률은 34.85%입니다. 건축공사는 아파트 기준층 골조공사 및 조적, 외부창호 공사를 진행 중이며, 주차장 및 아파트 지하 블록 공사를 진행 중입니다. 토목공사는 되메우기를 진행 중이며, 설비공사는 기준층 배관 슬리브를 작업 중입니다. 전기, 통신, 소방공사는 기준층 매립배관을 작업 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 41%입니다. 총 9개동 중 7개동은 골조공사를 완료하였으며, 2개동은 1층 벽체 및 기둥 철근을 배근 중입니다. 전기공사는 전열, 통신 등 배관작업을 진행 중이며, 설비공사는 급수, 급탕, 난방 등 배관작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

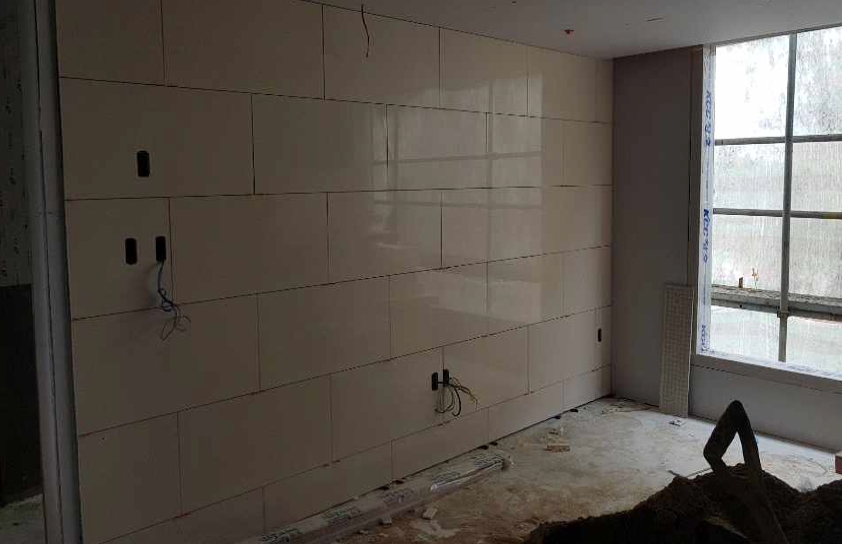

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

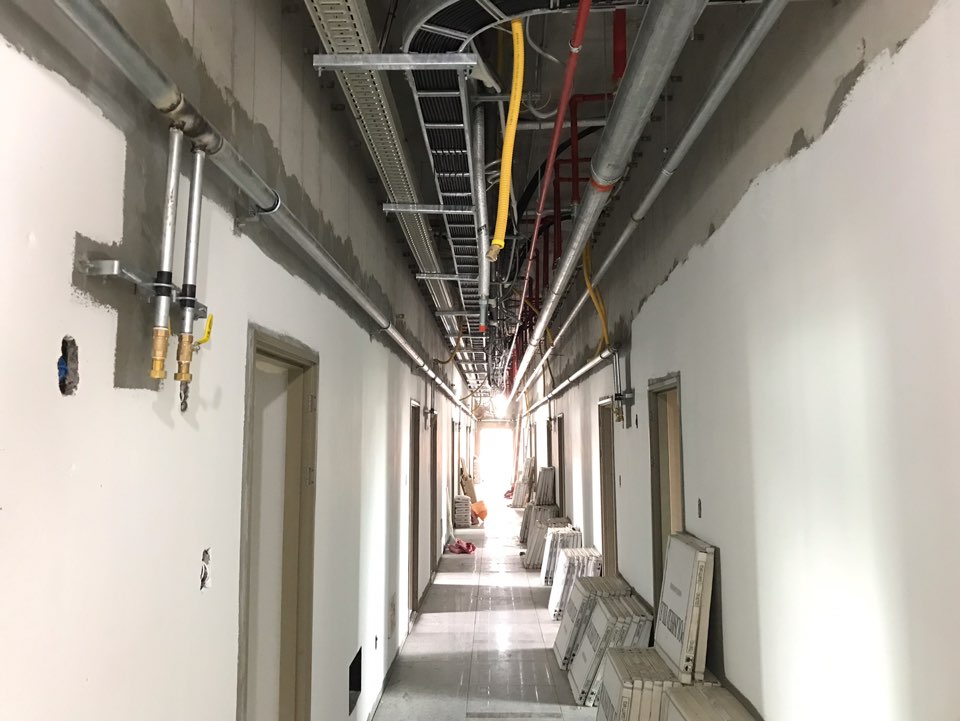

4월 말 공정률은 61.78%입니다. 건축공사는 마감자재 발주 및 내부 공사를 진행 중이며, 전기 및 설비공사는 각종 배관 설치를 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 대출금을 분할 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 66.81%입니다. 골조공사는 지상 8~10층 벽체, 기둥 철근조립 및 거푸집 시공 후 콘크리트 타설을 완료하였습니다. 설비공사는 지상층 급수, 급탕, 소화배관을 시공 중이며, 전기공사는 지상층 배관 및 입선을 작업 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.

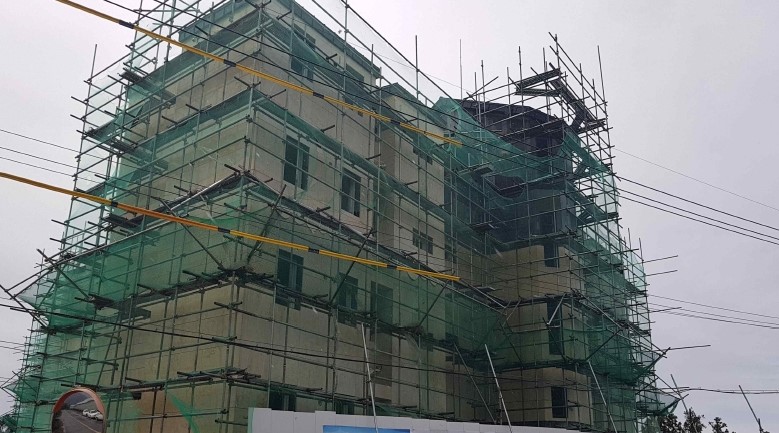

[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

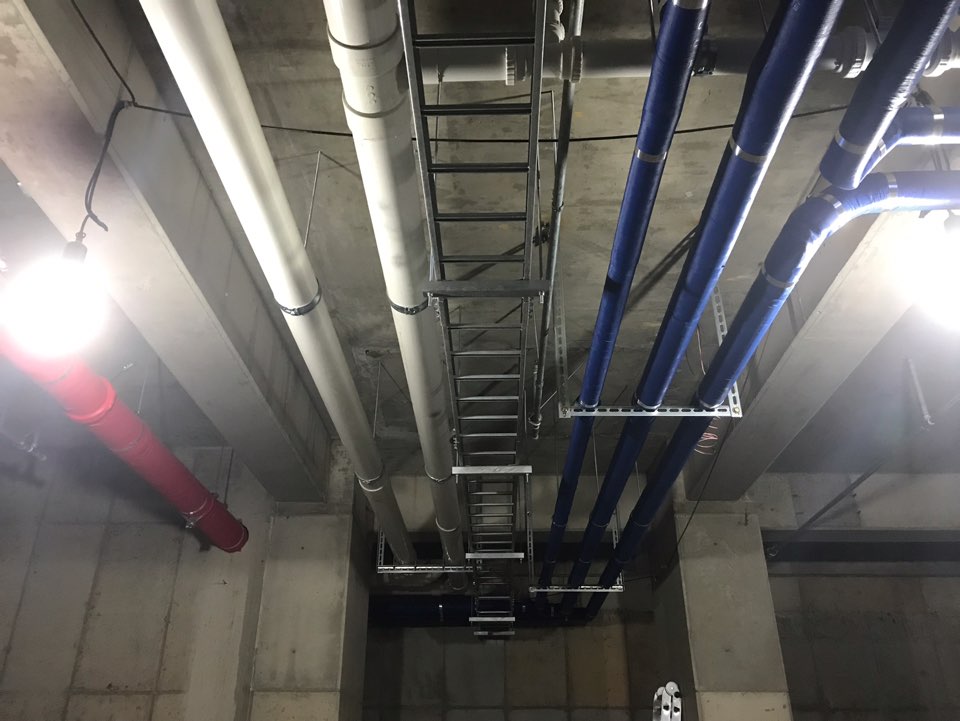

4월 말 공정률은 72.18%입니다. 건축공사는 세대내부 천정 및 경량벽체를 시공 중이며, 전기공사는 각종 케이블 설치를 진행 중입니다. 설비공사는 각종 배관 작업을 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

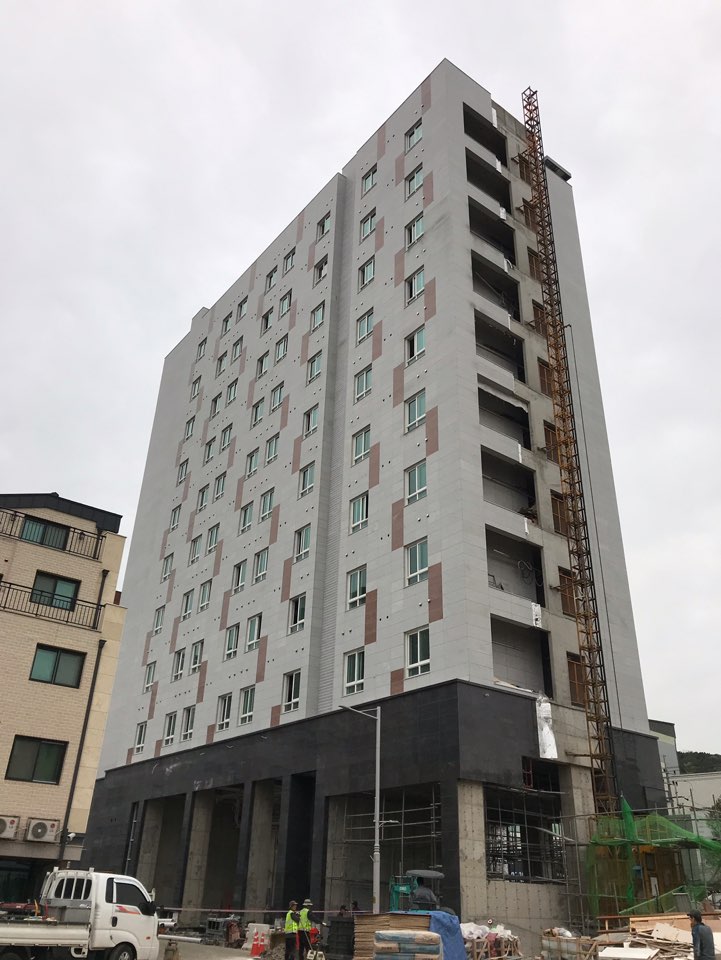

4월 말 공정률은 90.55%입니다. 건축공사는 골조공사를 완료하였으며, 외부 단열재 및 석재공사를 진행 중입니다. 전기, 통신, 소방, 설비공사는 지상 9층 배관작업을 완료하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
.
[공정 진행 상황]
4월 말 공정률은 96.04%입니다. 금속공사는 방화문 시공 진행중이며, 가구공사는 지상 8~10층 세대 내부 시공 중입니다. 전기공사는 각종 콘센트 시공 중이며, 설비공사는 지하 2~3층 소화배관 작업 중입니다. 어니스트펀드 리스크관리팀의 현장 확인 결과, 현장 여건 등으로 인해 공정이 소폭 지연되어 기존에 예정되었던 4월 중 준공 일정이 5월 중순 준공 목표로 변동되었습니다. 다만, 당초 대출 만기일은 준공 일정의 변동 등의 다양한 변수를 고려하여 더 여유 있게 설정되었기 때문에, 공정이 소폭 지연된다고 하더라도 투자 기간 내 상환은 가능할 것으로 판단하고 있습니다.
.
[상환 시나리오 현황]

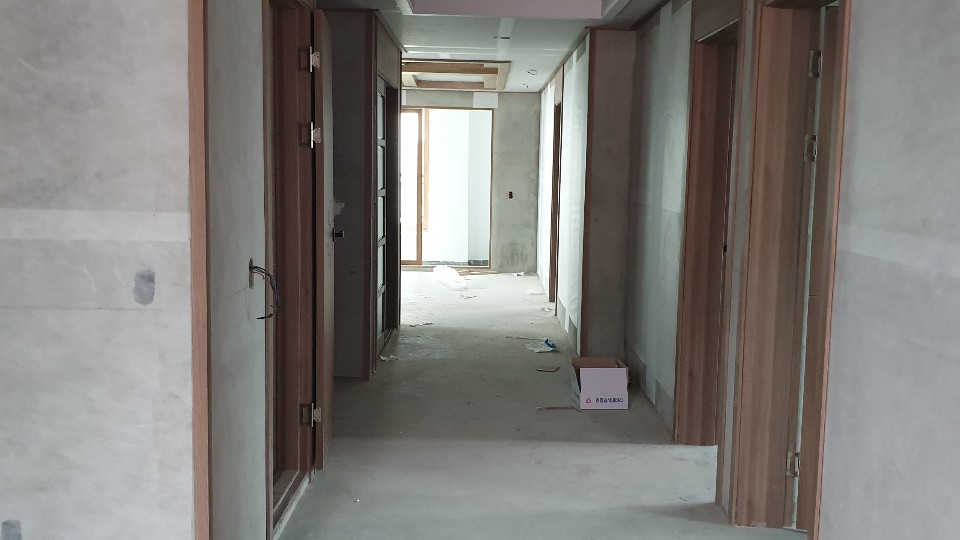

시나리오 A에 따라 기분양분 잔금으로 대출금의 전액 상환이 가능한 상황으로, 준공이 될 수 있도록 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 97.0%입니다. 각층 세대 내부 도배를 완료하였으며, 전등설치 완료 및 도장을 완료하였습니다. 4월 중순 사용승인 예정이었으나, 수도굴착 허가지연으로 인해 부대공사 완료 후 5월 중순 사용승인을 접수할 예정입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
4월 말 공정률은 98.0%입니다. 금속공사는 잔여부위의 외부 판넬 설치를 완료하였으며, 유리공사는 잔여부위의 유리끼우기를 완료하였습니다. 수장공사는 엘레베이터 홀 천장 잔여층(지상 2~8층)의 석고보드 취부를 완료하였으며, 도장 마감을 완료하였습니다. 엘레베이터는 준공필증을 접수하였으며, 설비공사는 장비 시운전 및 제연 테스트를 하였으며, 부대공사는 경계석 및 인도 복구공사를 완료하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

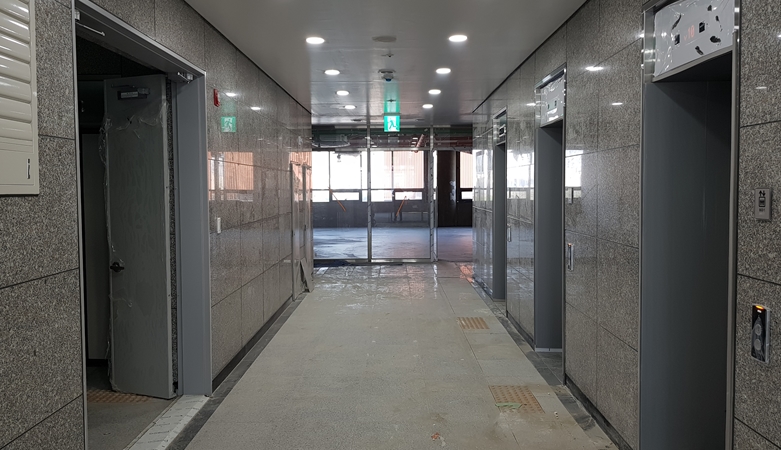

4월 말 공정률은 100%입니다. 세대 내부 잔손 보기를 진행 중이며, 사용승인 접수 후 사용승인 완료 대기 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사 완료 후 사용승인 완료 대기 중입니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사 완료 후 5월 9일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 기분양분 잔금 및 미분양 담보대출로 대출금을 상환하기 위하여 공사 완료 후 사용승인을 완료하였습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

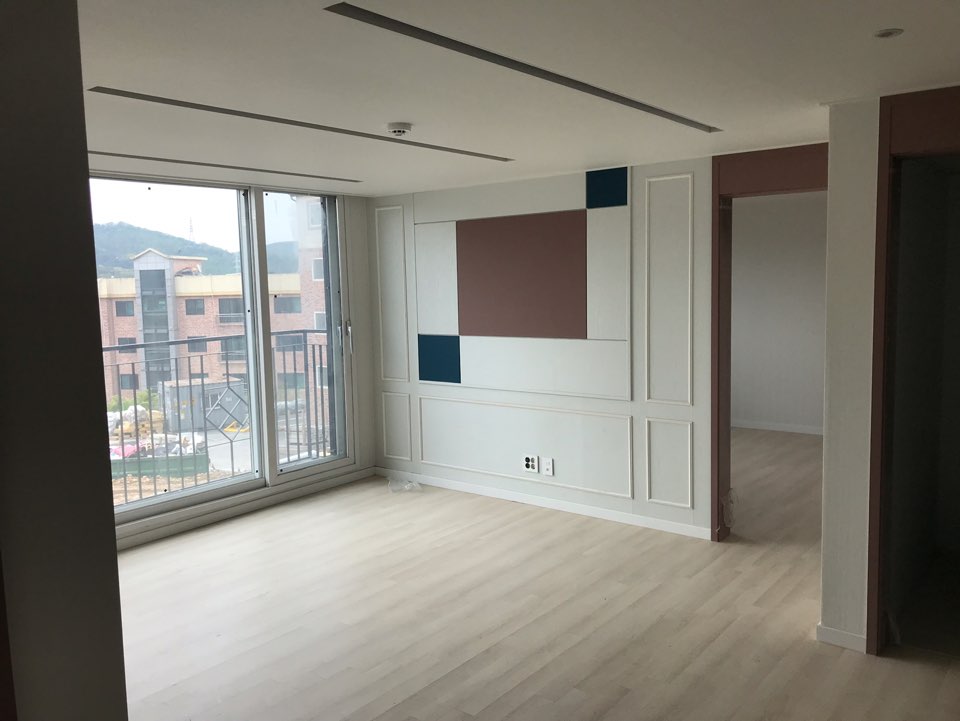

공사 완료 후 1월 31일에 사용승인이 완료되었습니다. 인테리어 공사가 완료되었으며, 호텔 그랜드 오픈은 조금 지연되어 6월 중 예정입니다.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 전액 상환하기 위하여 공사 완료 후 분양을 진행하고 있습니다.
[상환 현황]
4월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
공사 완료 후 ’18년 12월31일에 개발행위준공검사필증을 득하였으며, 도로 확장 및 기반시설 확충 등 행정기관의 요구 사항을 반영하는 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환할 예정입니다.
[상환 현황]
5월 2일에 상환 완료되었습니다.
(.
[공정 진행 상황]
공사 완료 후 4월 16일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금 전액이 조기 상환되었습니다.
*앞으로도 어니스트펀드는 지속적인 부동산 관리감독을 통해 투자금이 올바로 쓰이고 돌아올 수 있도록 최선의 노력을 다하겠습니다.
.
*어니스트 리포트는 건축 및 분양 현황을 확인할 수 있는 상품을 중심으로 제작되고 있습니다. 그 외의 채권 현황은 홈페이지 내의 ‘투자 마이페이지’를 참고해 주세요.
대출금액 중 상환이
예정 되어 있는 금액
대출 잔액 중 30일 이상
연체된 비율
이 사업 공시는 온라인투자연계금융업 및 이용자 보호에 관한 법률에 따라 투자자님의 안전한 투자를 위해 필수적으로 안내하는 정보입니다.
일부 상품(소형PF, 법인부동산, NPL, (구)개인신용, 홈쇼핑, 동산담보)의 경우 신규 상품 취급 없이 연체 중인 채권만 남아 있어 공시된 연체율이 높습니다.
