어니스트펀드의 ‘ 어니스트 부동산 리포트’는 매월 고객님들에게 어니스트펀드가 투자를 진행한 부동산 상품의 건축/분양 현황을 안내해드리는 콘텐츠입니다. 고객님들의 투자금이 어떻게 쓰이고 있는지, 원금 회수의 안정성은 지켜지고 있는지 어니스트펀드가 간단하면서도 필요한 부분만 골라 쉽게 안내해 드립니다..
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

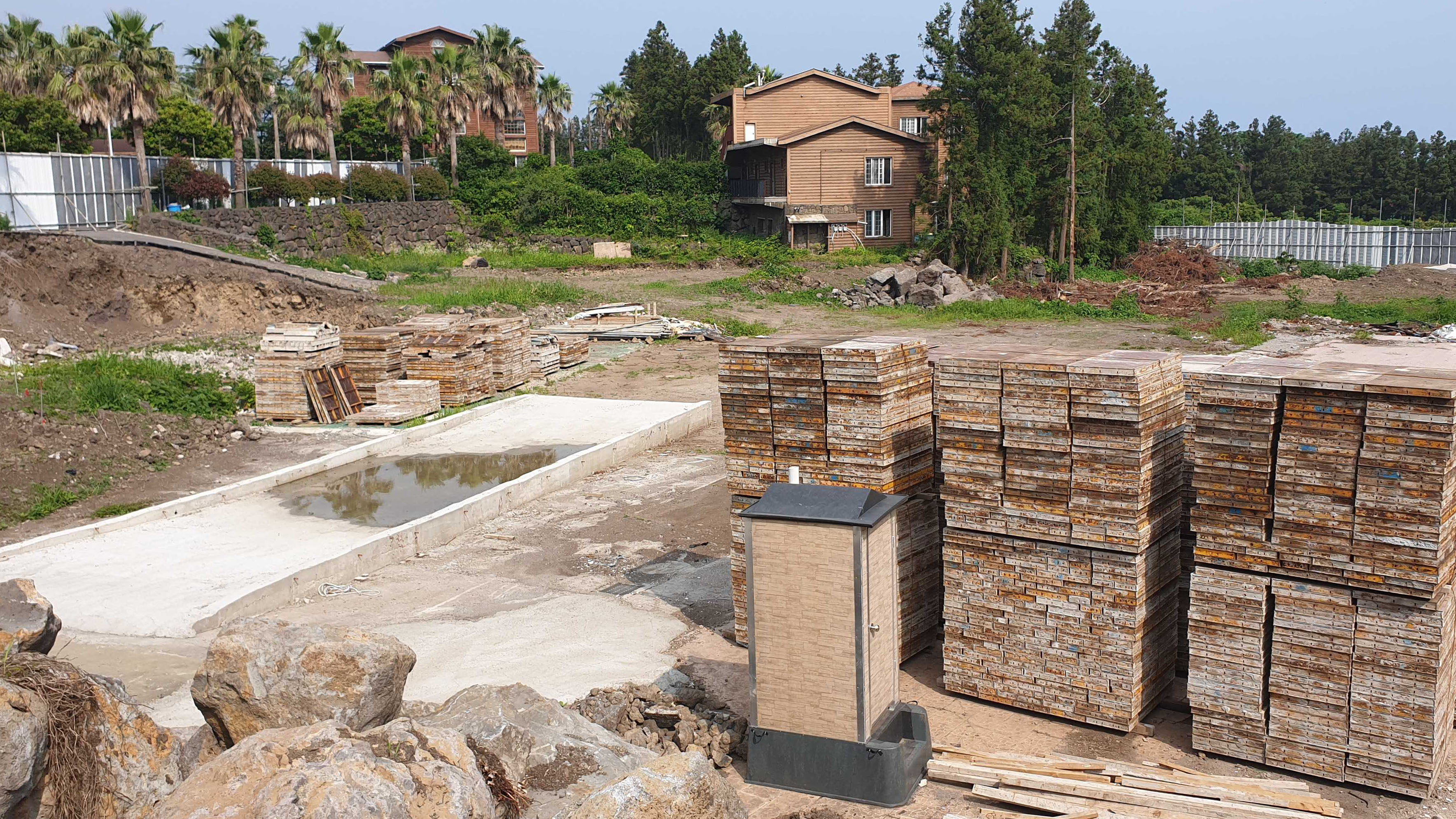

현장주변 가설공사 및 토목공사 준비 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 리파이낸싱을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

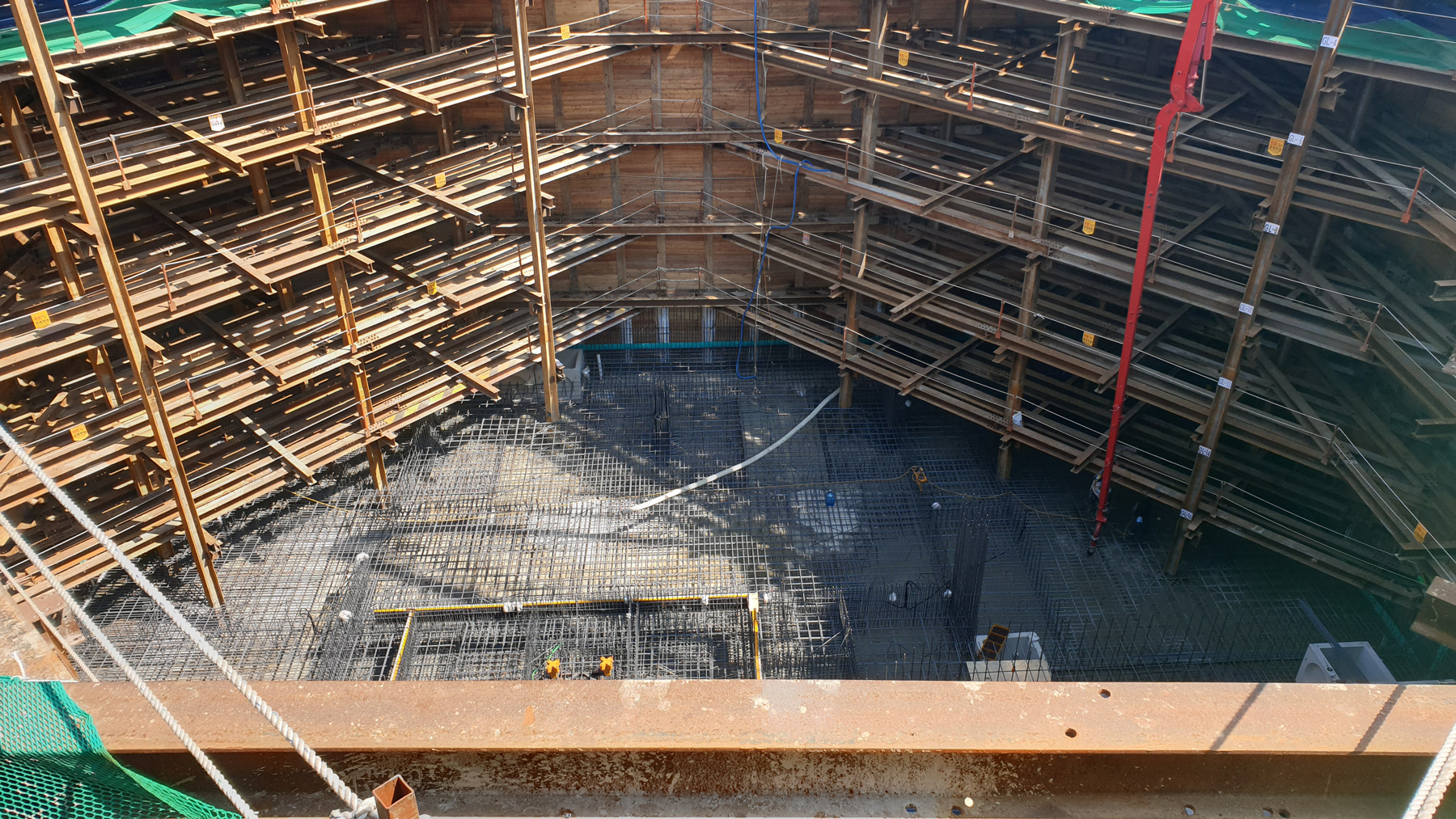

6월 말 공정률은 59.15%입니다. 토목공사는 일부 터파기 및 되메우기 진행 중이며, 골조공사는 완료 후 창호 및 조적공사 진행 중입니다. 전기 및 설비공사는 각종 배관 시공 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 담보대출을 통해 대출금을 상환하기 위해 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

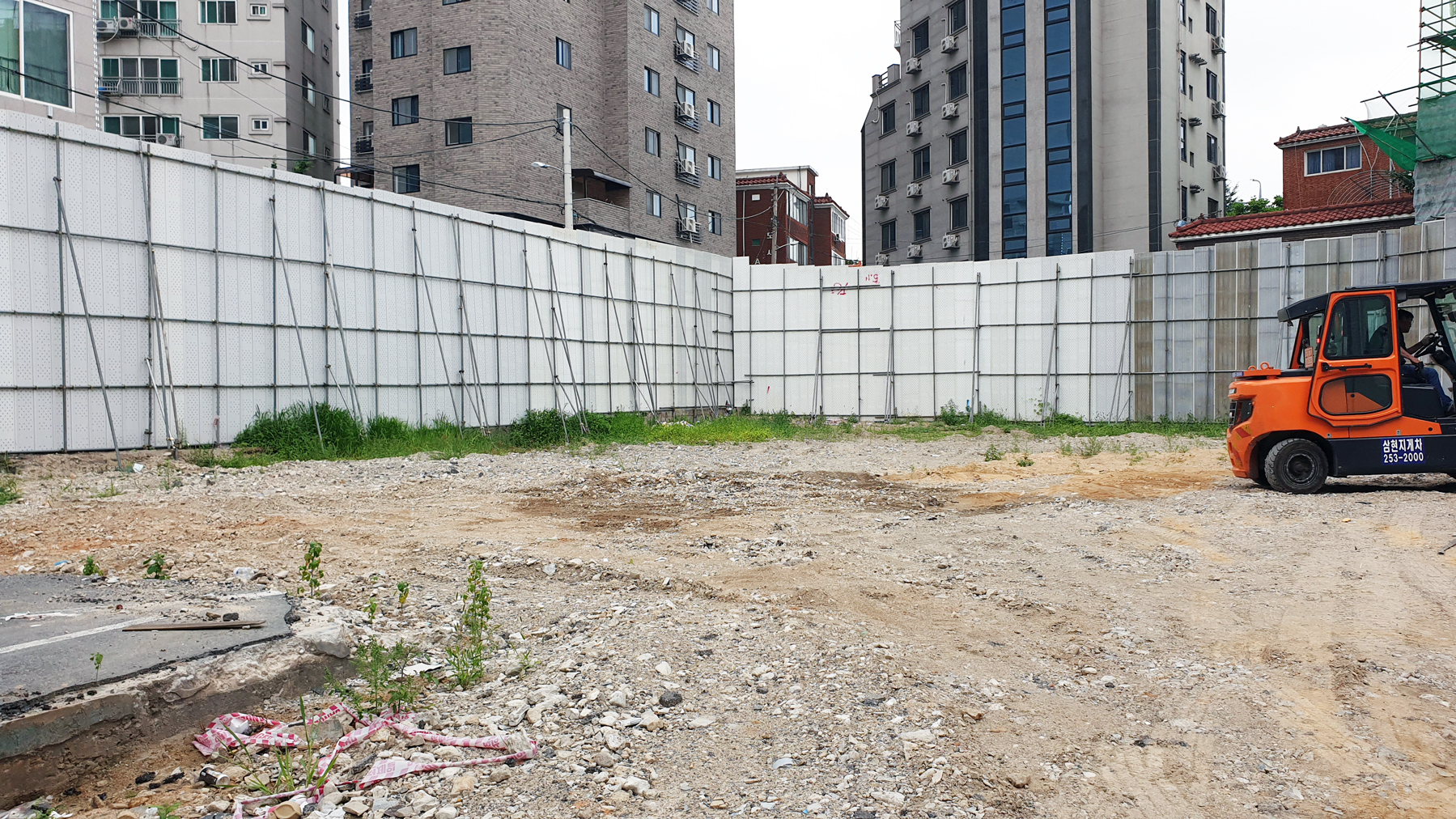

토목공사 및 자재 준비 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 공정률에 따른 기성청구를 통해 신협 PF자금으로 대출금을 분할 상환할 계획입니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

6월 말 공정률은 5.16%입니다. 토목공사는 터파기 및 토사반출 진행 중이며, 가설 수도 및 전기 설치 진행하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 15.02%입니다. 건축공사는 기초 바닥 및 벽체 콘크리트 타설 완료하였습니다. 설비공사는 유도배수 및 슬리브 설치 진행 중이며, 전기공사는 매립배관 시공 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

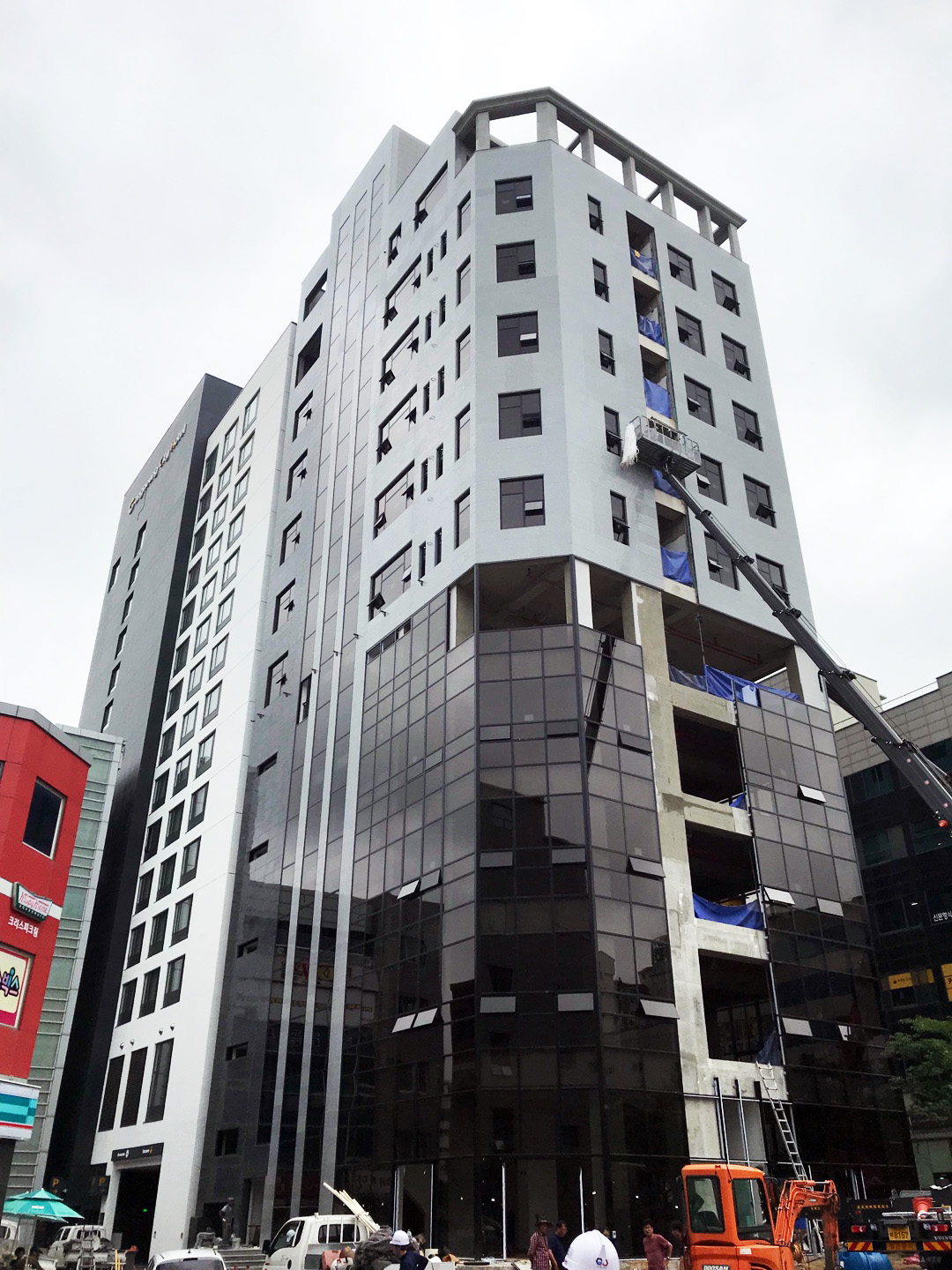

6월 말 공정률은 71.6%입니다. 건축공사는 각층 세대 내부 기포콘크리트 타설 및 외부 석공사 완료하였습니다. 전기공사는 입선작업 진행 중이며, 설비공사는 급수 및 오수배관 등 시공 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

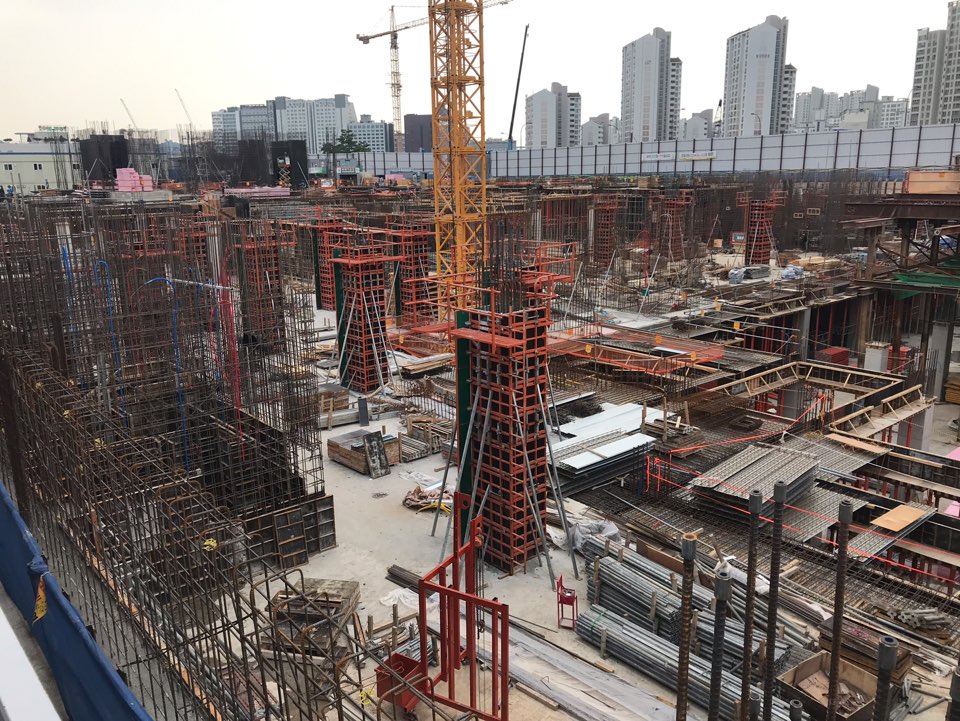

6월 말 공정률은 21.23%입니다. 건축공사는 지하 1층 철근배근 및 거푸집 조립 진행 중이며, 지하 2층 벽체 견출 진행 중입니다. 전기공사는 지상 1층 기둥 및 벽체 배관 시공 중이며, 설비공사는 지하 2층 배관설치 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

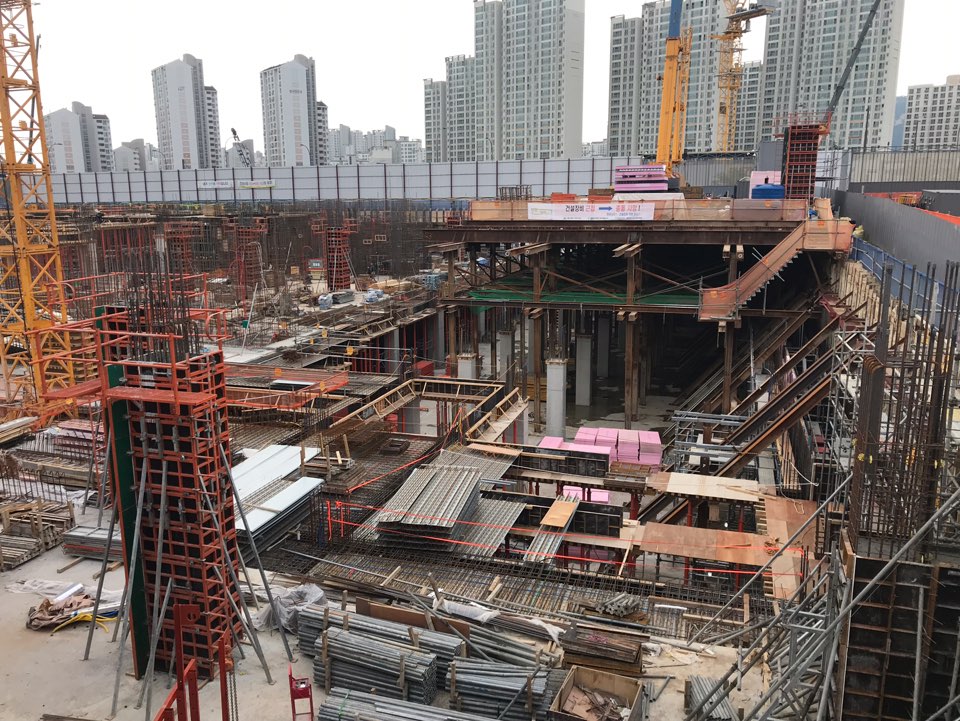

6월 말 공정률은 19.10%입니다. 건축공사는 철골자재 반입 및 데크설치 진행 중이며, 토목공사는 지하 4층 암반 파쇄 및 토사반출 진행 중입니다. 어니스트펀드 리스크관리팀의 현장 확인 결과, 지하층 토목공사가 작업여건 등으로 인해 소폭 지연되었으나 후속공정 진행 시 공기를 만회할 것으로 판단하고 있습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 21.76%입니다. 건축공사는 지하 3~4층 바닥 및 기둥 콘크리트 타설하였습니다. 토목공사는 지하 4~5층 구간 터파기 진행하였습니다. 설비공사는 지하 4층 슬리브 설치하였으며, 전기공사는 지하 4층 배관 및 슬리브 설치하였습니다..
.
[상환 시나리오 현황]
시나리오 A에 따라, 3차 사업장의 본PF를 통해 본건 대출을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

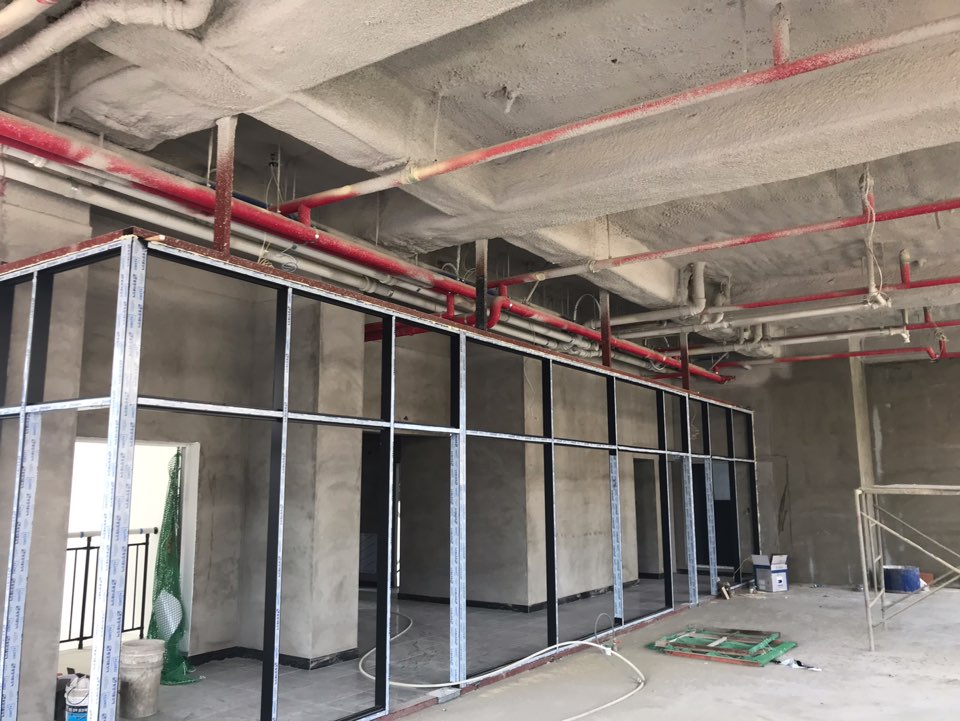

6월 말 공정률은 33.14%입니다. 건축공사는 지상 4층 바닥 철근배근 진행 중입니다. 전기 및 설비공사는 각종 배관 및 슬리브 시공 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 28.16%입니다. 건축공사는 5층 바닥 철근배근 및 콘크리트 타설 진행하였습니다. 전기 및 설비공사는 5층 바닥 각종 슬리브 및 배관 시공하였습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 대출 만기 연장을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 48.17%입니다. 건축공사는 9층 바닥 철근배근 및 거푸집 조립 후 콘크리트 타설 완료하였습니다. 전기 및 설비공사는 각종 슬리브 설치 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 45.25%입니다. 건축공사는 아파트 기준층 골조공사 및 조적, 외부창호 공사 진행 중이며, 주차장 지붕 방수공사 진행 중입니다. 토목공사는 되메우기 진행 중이며, 설비공사는 기준층 배관 슬리브 작업 중입니다. 전기, 통신, 소방공사는 기준층 매립배관 작업 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 73.53%입니다. 건축공사는 창호 프레임, 천정 및 벽체 석고보드, 화장실 타일 시공 중입니다. 설비공사는 각종 배관 시공 중이며, 전기공사는 배관 및 입선작업 진행 중입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]

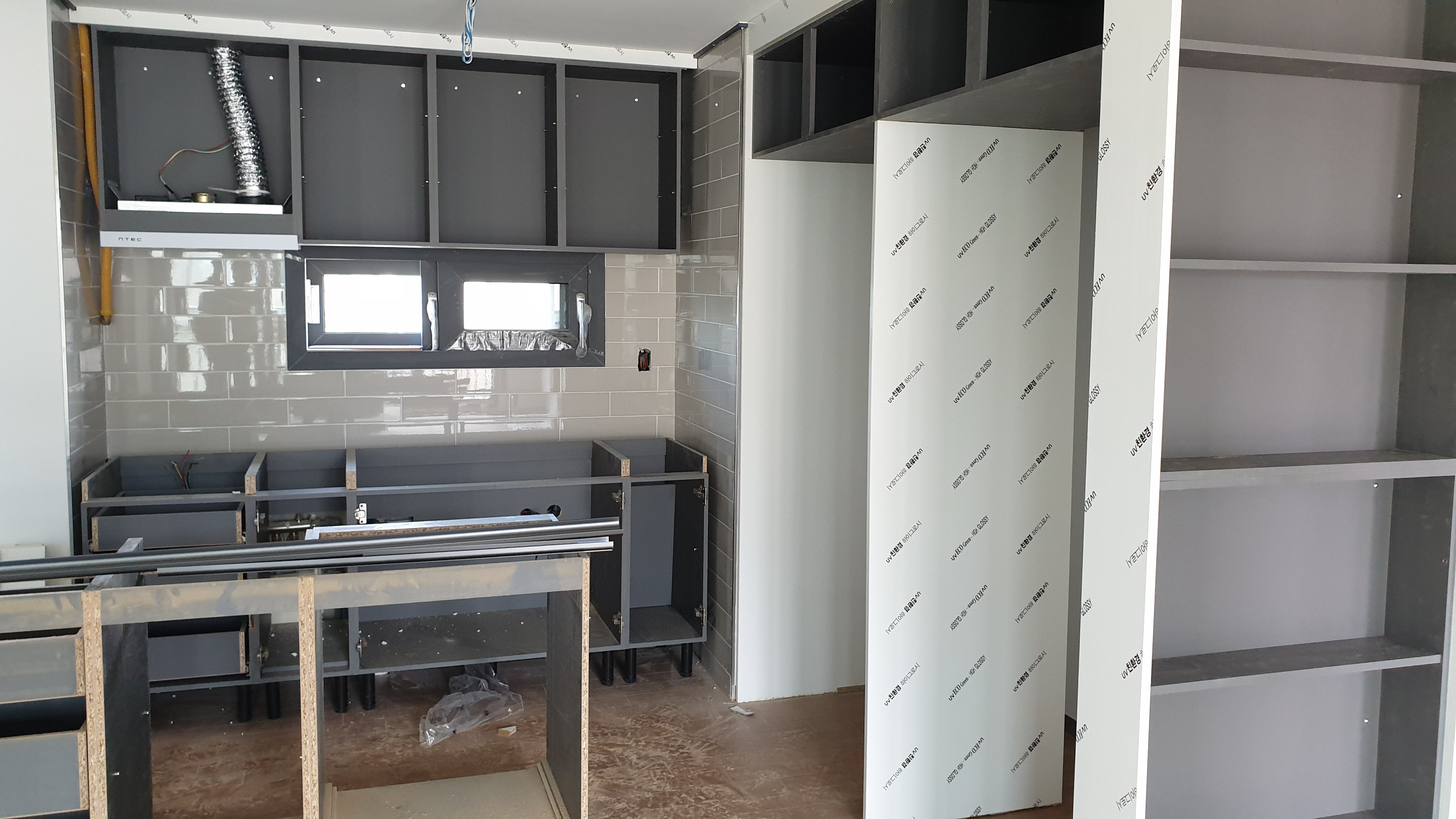

6월 말 공정률은 96.37%입니다. 각층 잔손보기 진행 중이며, 각종 필증 접수 후 7월 중 사용승인접수 예정입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 92.59%입니다. 각층 잔손보기 진행 중이며, 7월 중 사용승인접수 예정입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 말 공정률은 97%입니다. 각층 잔손보기 진행 중이며, 7월 중 사용승인 접수 예정입니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사를 계속 진행하고 있습니다.
[상환 현황]
7월 8일 상환 완료되었습니다.
.
[공정 진행 상황]
6월 28일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 B에 따른 준공 후 미분양담보대출금과 수분양자 잔금납입 스케줄에 따른 잔금 유동화대출을 통해 본건 상환 완료하였습니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
7월 1일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 금융기관의 대환대출을 통해 대출금을 상환할 예정입니다.
[상환 현황]
6월 말 기준 연체 없이 정상 상환 중입니다.
(.
[공정 진행 상황]
6월 20일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
2019년 6월 20일자로 사용승인을 득하였으며, 현재 잔금납입 및 입주기간에 있습니다. 시나리오 A에 따라 납입되는 분양수입금으로 대출금을 상환할 예정입니다.
[상환 현황]
6월 20일 상환 완료되었습니다.
(.
[공정 진행 상황]
6월 12일에 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 준공 후 금융기관의 대환대출을 통해 대출금을 상환하기 위하여 공사 완료 후 사용승인 완료하였습니다.
[상환 현황]
6월 28일 상환 완료되었습니다.
(.
[공정 진행 상황]
5월 9일 사용승인이 완료되었습니다.
.
[상환 시나리오 현황]
시나리오 A에 따라, 사용승인 완료 후 기분양분 잔금 및 미분양 담보대출로 대출금을 상환하였습니다.
[상환 현황]
6월 25일 상환 완료되었습니다.
(.
[공정 진행 상황]
공사 완료 후 1월 31일에 사용승인이 완료되었습니다.
[상환 시나리오 현황]

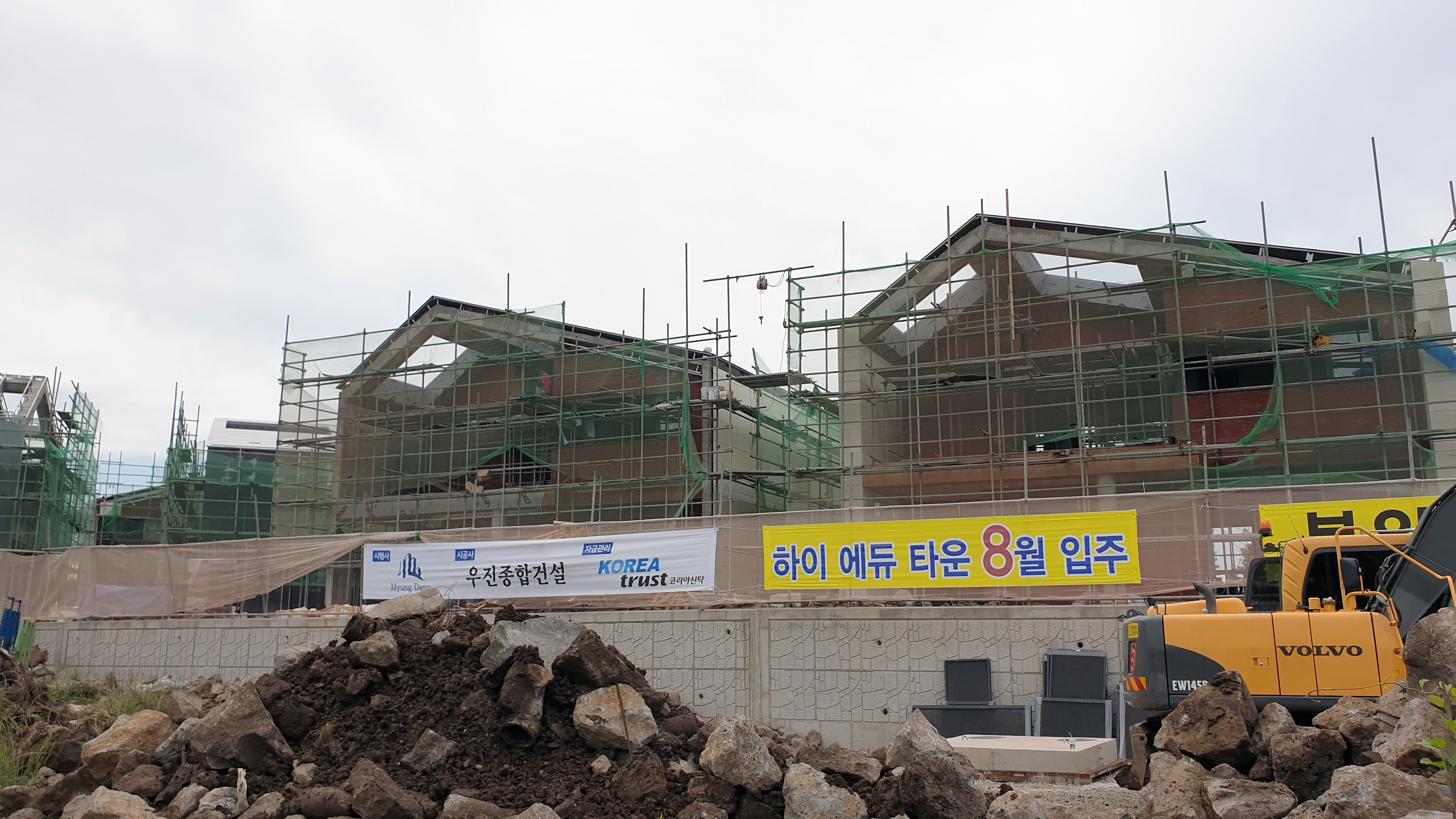

시나리오 A에 따라, 준공 후 납입되는 분양수입금으로 당사 대출금을 전액 상환하기 위하여 오픈준비와 수분양자들의 잔금납입을 동시에 진행하고 있습니다.
[상환 현황]
7월 현재 기준, 상환 지연이 예상됩니다.
(.
[공정 진행 상황]
공사 완료 후 ’18년 12월31일에 개발행위준공검사필증을 득하였습니다.
.
[상환 시나리오 현황]
시나리오 A, B의 분양수입금 및 미분양 물건 담보대출 상환 계획이 다소 지연되고 있어, 시나리오 C인 담보물 공매진행을 논의하고 있습니다.
*[파주 타운하우스 공사대금 ABL] 의 채권 내용은 보다 자세하게 투자자 분들에게 별도 안내될 예정입니다.
.
*앞으로도 어니스트펀드는 지속적인 부동산 관리감독을 통해 투자금이 올바로 쓰이고 돌아올 수 있도록 최선의 노력을 다하겠습니다.
.
*어니스트 리포트는 건축 및 분양 현황을 확인할 수 있는 상품을 중심으로 제작되고 있습니다. 그 외의 채권 현황은 홈페이지 내의 ‘투자 마이페이지’를 참고해 주세요.
대출금액 중 상환이
예정 되어 있는 금액
대출 잔액 중 30일 이상
연체된 비율
이 사업 공시는 온라인투자연계금융업 및 이용자 보호에 관한 법률에 따라 투자자님의 안전한 투자를 위해 필수적으로 안내하는 정보입니다.
일부 상품(소형PF, 법인부동산, NPL, (구)개인신용, 홈쇼핑, 동산담보)의 경우 신규 상품 취급 없이 연체 중인 채권만 남아 있어 공시된 연체율이 높습니다.
